宏海蓝湾三期7#楼进度计划| 文件编号 | 10817 | 工期 | 426天 | 开始时间 | 2016-05-04 | 结束时间 | 2017-07-03 |
| 任务数 | 29K | 整理日期 | 2019/5/17 | 下载次数 | 3896次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

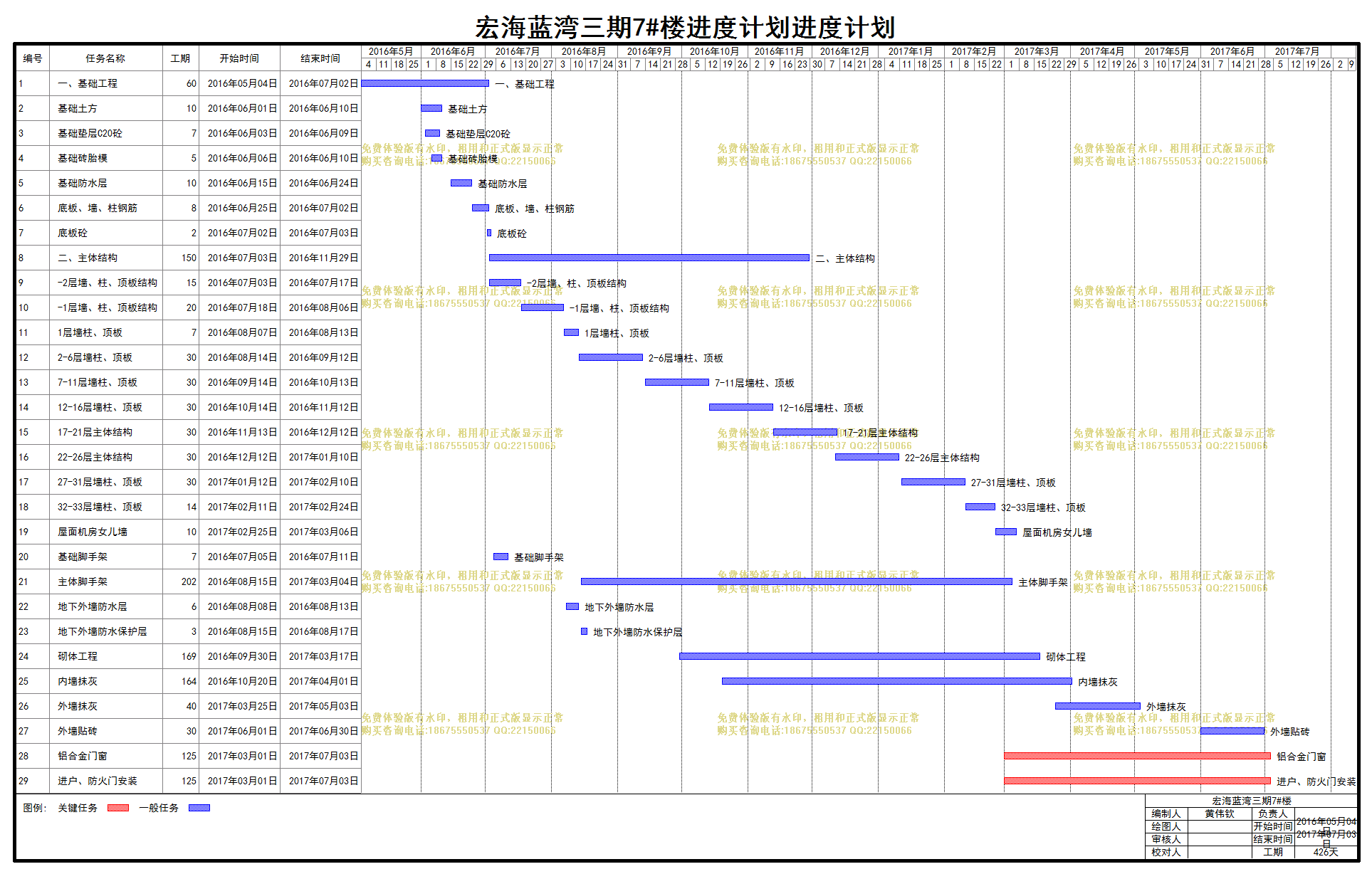

| 宏海蓝湾三期7#楼进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 一、基础工程 |
60天 | 2016年05月04日 | 2016年07月02日 |
| 2 | 基础土方 |
10天 | 2016年06月01日 | 2016年06月10日 |
| 3 | 基础垫层C20砼 |
7天 | 2016年06月03日 | 2016年06月09日 |
| 4 | 基础砖胎模 |
5天 | 2016年06月06日 | 2016年06月10日 |
| 5 | 基础防水层 |
10天 | 2016年06月15日 | 2016年06月24日 |
| 6 | 底板、墙、柱钢筋 |
8天 | 2016年06月25日 | 2016年07月02日 |
| 7 | 底板砼 |
2天 | 2016年07月02日 | 2016年07月03日 |
| 8 | 二、主体结构 |
150天 | 2016年07月03日 | 2016年11月29日 |
| 9 | -2层墙、柱、顶板结构 |
15天 | 2016年07月03日 | 2016年07月17日 |
| 10 | -1层墙、柱、顶板结构 |
20天 | 2016年07月18日 | 2016年08月06日 |
| 11 | 1层墙柱、顶板 |
7天 | 2016年08月07日 | 2016年08月13日 |
| 12 | 2-6层墙柱、顶板 |
30天 | 2016年08月14日 | 2016年09月12日 |
| 13 | 7-11层墙柱、顶板 |
30天 | 2016年09月14日 | 2016年10月13日 |
| 14 | 12-16层墙柱、顶板 |
30天 | 2016年10月14日 | 2016年11月12日 |
| 15 | 17-21层主体结构 |
30天 | 2016年11月13日 | 2016年12月12日 |
| 16 | 22-26层主体结构 |
30天 | 2016年12月12日 | 2017年01月10日 |
| 17 | 27-31层墙柱、顶板 |
30天 | 2017年01月12日 | 2017年02月10日 |
| 18 | 32-33层墙柱、顶板 |
14天 | 2017年02月11日 | 2017年02月24日 |
| 19 | 屋面机房女儿墙 |
10天 | 2017年02月25日 | 2017年03月06日 |
| 20 | 基础脚手架 |
7天 | 2016年07月05日 | 2016年07月11日 |
| 21 | 主体脚手架 |
202天 | 2016年08月15日 | 2017年03月04日 |
| 22 | 地下外墙防水层 |
6天 | 2016年08月08日 | 2016年08月13日 |
| 23 | 地下外墙防水保护层 |
3天 | 2016年08月15日 | 2016年08月17日 |
| 24 | 砌体工程 |
169天 | 2016年09月30日 | 2017年03月17日 |
| 25 | 内墙抹灰 |
164天 | 2016年10月20日 | 2017年04月01日 |
| 26 | 外墙抹灰 |
40天 | 2017年03月25日 | 2017年05月03日 |
| 27 | 外墙贴砖 |
30天 | 2017年06月01日 | 2017年06月30日 |
| 28 | 铝合金门窗 |
125天 | 2017年03月01日 | 2017年07月03日 |
| 29 | 进户、防火门安装 |
125天 | 2017年03月01日 | 2017年07月03日 |
