 横梁施工

横梁施工

文件编号 10787 工期 59天 开始时间 2004-07-19 结束时间 2004-09-15
任务数 33K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

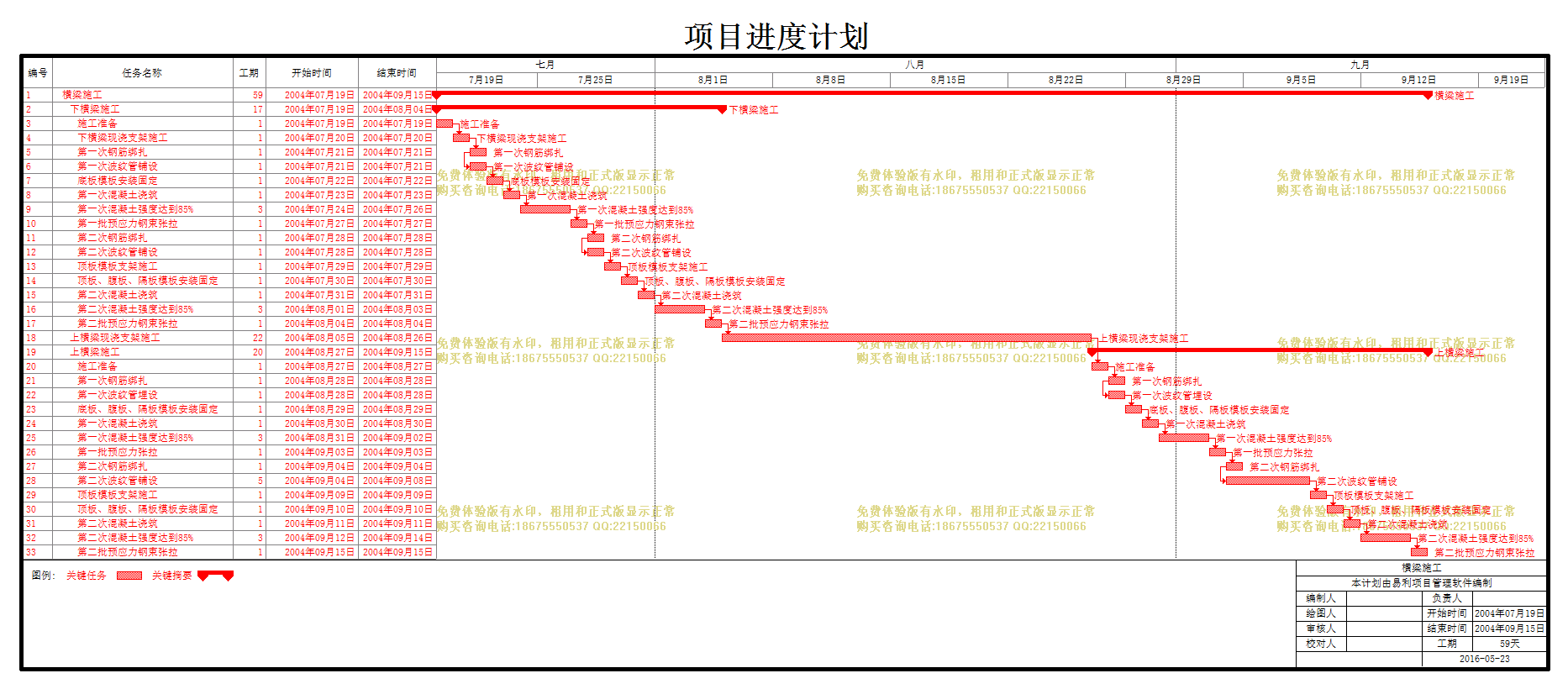

计划内容
横梁施工

编号

任务名称

工期

开始时间

结束时间

前置任务

1
横梁施工
59天 2004年07月19日 2004年09月15日
2
下横梁施工
17天 2004年07月19日 2004年08月04日
3
施工准备
1天 2004年07月19日 2004年07月19日
4
下横梁现浇支架施工
1天 2004年07月20日 2004年07月20日 3
5
第一次钢筋绑扎
1天 2004年07月21日 2004年07月21日 4
6
第一次波纹管铺设
1天 2004年07月21日 2004年07月21日 5[SS]
7
底板模板安装固定
1天 2004年07月22日 2004年07月22日 6
8
第一次混凝土浇筑
1天 2004年07月23日 2004年07月23日 7
9
第一次混凝土强度达到85%
3天 2004年07月24日 2004年07月26日 8
10
第一批预应力钢束张拉
1天 2004年07月27日 2004年07月27日 9
11
第二次钢筋绑扎
1天 2004年07月28日 2004年07月28日 10
12
第二次波纹管铺设
1天 2004年07月28日 2004年07月28日 11[SS]
13
顶板模板支架施工
1天 2004年07月29日 2004年07月29日 12
14
顶板、腹板、隔板模板安装固定
1天 2004年07月30日 2004年07月30日 13
15
第二次混凝土浇筑
1天 2004年07月31日 2004年07月31日 14
16
第二次混凝土强度达到85%
3天 2004年08月01日 2004年08月03日 15
17
第二批预应力钢束张拉
1天 2004年08月04日 2004年08月04日 16
18
上横梁现浇支架施工
22天 2004年08月05日 2004年08月26日 17
19
上横梁施工
20天 2004年08月27日 2004年09月15日
20
施工准备
1天 2004年08月27日 2004年08月27日 18
21
第一次钢筋绑扎
1天 2004年08月28日 2004年08月28日 20
22
第一次波纹管埋设
1天 2004年08月28日 2004年08月28日 21[SS]
23
底板、腹板、隔板模板安装固定
1天 2004年08月29日 2004年08月29日 22
24
第一次混凝土浇筑
1天 2004年08月30日 2004年08月30日 23
25
第一次混凝土强度达到85%
3天 2004年08月31日 2004年09月02日 24
26
第一批预应力张拉
1天 2004年09月03日 2004年09月03日 25
27
第二次钢筋绑扎
1天 2004年09月04日 2004年09月04日 26
28
第二次波纹管铺设
5天 2004年09月04日 2004年09月08日 27[SS]
29
顶板模板支架施工
1天 2004年09月09日 2004年09月09日 28
30
顶板、腹板、隔板模板安装固定
1天 2004年09月10日 2004年09月10日 29
31
第二次混凝土浇筑
1天 2004年09月11日 2004年09月11日 30
32
第二次混凝土强度达到85%
3天 2004年09月12日 2004年09月14日 31
33
第二批预应力钢束张拉
1天 2004年09月15日 2004年09月15日 32
