文件编号 1075 工期 276天 开始时间 2018-03-30 结束时间 2018-12-30
任务数 75K 整理日期 2019/5/17 下载次数 3885
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

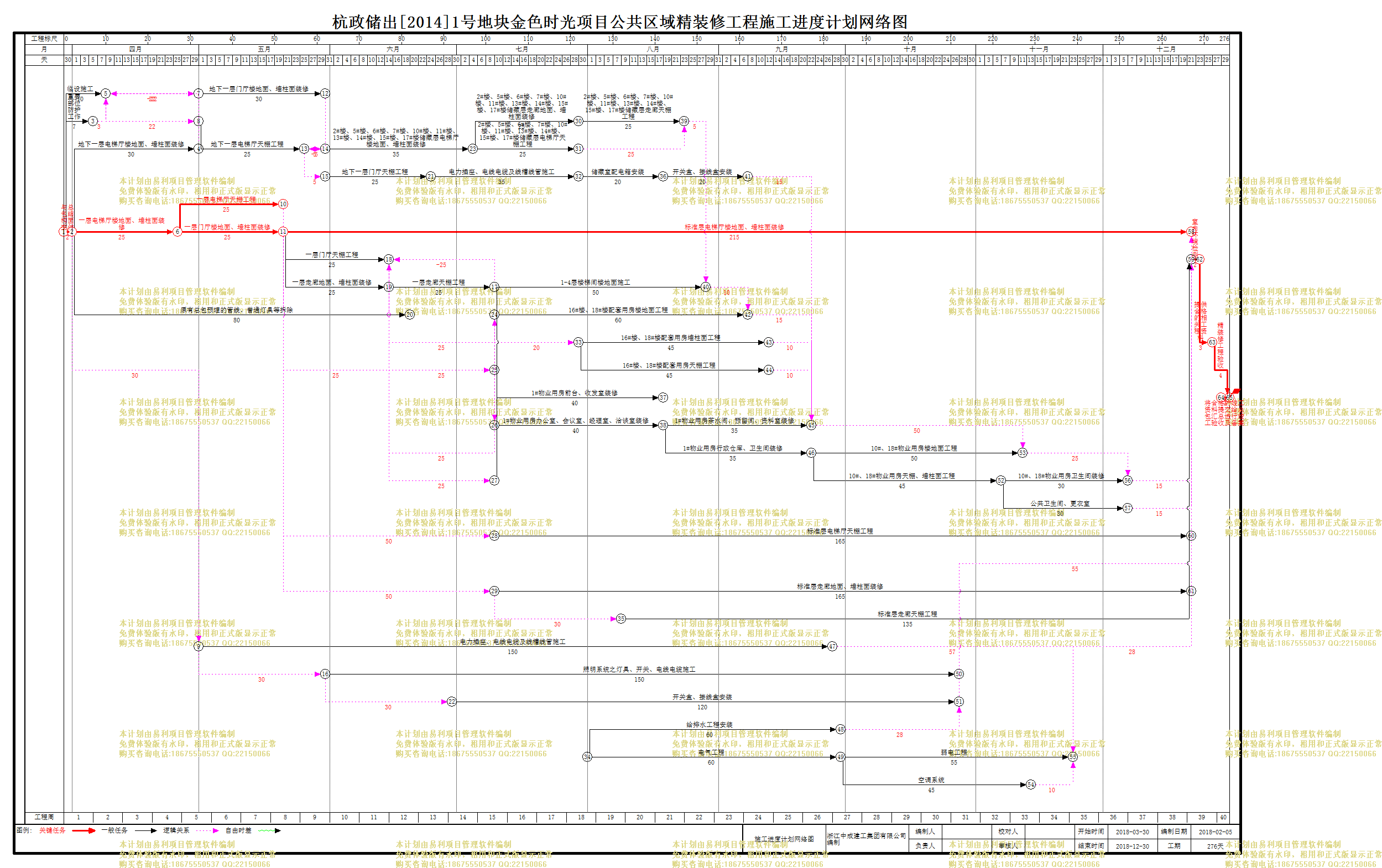

网络图模板

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
总工期
276天 2018-03-30 2018-12-30
2
施工准备
10天 2018-03-30 2018-04-08
3
与总包结构面交付
2天 2018-03-30 2018-03-31
4
临设施工
10天 2018-03-30 2018-04-08 5[FF+3],3[SS]
5
重要部位防护工作
7天 2018-03-30 2018-04-05 3[SS]
6
1#—18#楼公共区域装饰
265天 2018-04-01 2018-12-21
7
地下一层
85天 2018-04-01 2018-06-24
8
电梯厅
55天 2018-04-01 2018-05-25
9
地下一层电梯厅楼地面、墙柱面装修
30天 2018-04-01 2018-04-30 3
10
地下一层电梯厅天棚工程
25天 2018-05-01 2018-05-25 9,4[FS+22]
11
门厅
55天 2018-05-01 2018-06-24
12
地下一层门厅楼地面、墙柱面装修
30天 2018-05-01 2018-05-30 9,4[FS+22]
13
地下一层门厅天棚工程
25天 2018-05-31 2018-06-24 10[FS+5],12
14
2#楼、5#楼、6#楼、7#楼、10#楼、11#楼、13#楼、14#楼、15#楼、17#楼储藏层
85天 2018-05-31 2018-08-23
15
2#楼、5#楼、6#楼、7#楼、10#楼、11#楼、13#楼、14#楼、15#楼、17#楼储藏层电梯厅电梯厅
60天 2018-05-31 2018-07-29
16
2#楼、5#楼、6#楼、7#楼、10#楼、11#楼、13#楼、14#楼、15#楼、17#楼储藏层电梯厅楼地面、墙柱面装修
35天 2018-05-31 2018-07-04 10[FS+5],12
17
2#楼、5#楼、6#楼、7#楼、10#楼、11#楼、13#楼、14#楼、15#楼、17#楼储藏层电梯厅天棚工程
25天 2018-07-05 2018-07-29 16
18
走廊
50天 2018-07-05 2018-08-23
19
2#楼、5#楼、6#楼、7#楼、10#楼、11#楼、13#楼、14#楼、15#楼、17#楼储藏层走廊地面、墙柱面装修
25天 2018-07-05 2018-07-29 16
20
2#楼、5#楼、6#楼、7#楼、10#楼、11#楼、13#楼、14#楼、15#楼、17#楼储藏层走廊天棚工程
25天 2018-07-30 2018-08-23 17[FF+25],19
21
一层
100天 2018-04-01 2018-07-09
22
电梯厅
50天 2018-04-01 2018-05-20
23
一层电梯厅楼地面、墙柱面装修
25天 2018-04-01 2018-04-25 3
24
一层电梯厅天棚工程
25天 2018-04-26 2018-05-20 23
25
门厅
50天 2018-04-26 2018-06-14
26
一层门厅楼地面、墙柱面装修
25天 2018-04-26 2018-05-20 23
27
一层门厅天棚工程
25天 2018-05-21 2018-06-14 24[FF+25],26
28
走廊
50天 2018-05-21 2018-07-09
29
一层走廊地面、墙柱面装修
25天 2018-05-21 2018-06-14 26
30
一层走廊天棚工程
25天 2018-06-15 2018-07-09 29
31
标准层
215天 2018-05-21 2018-12-21
32
电梯厅
215天 2018-05-21 2018-12-21
33
标准层电梯厅楼地面、墙柱面装修
215天 2018-05-21 2018-12-21 54[FF+15],55[FF+15],26
34
标准层电梯厅天棚工程
165天 2018-07-10 2018-12-21 33[SS+50]
35
走廊
165天 2018-07-10 2018-12-21
36
标准层走廊地面、墙柱面装修
165天 2018-07-10 2018-12-21 33[SS+50]
37
标准层走廊天棚工程
135天 2018-08-09 2018-12-21 36[SS+30]
38
1-4层楼梯间
50天 2018-07-10 2018-08-28
39
1-4层楼梯间楼地面施工
50天 2018-07-10 2018-08-28 30,27[FS+25],20[FF+5]
40
16#楼、18#楼配套用房装饰
65天 2018-07-10 2018-09-12
41
物业经营用房、社区服务用房、养老服务社区用房
65天 2018-07-10 2018-09-12
42
16#楼、18#楼配套用房楼地面工程
60天 2018-07-10 2018-09-07 39[FF+10],30,27[FS+25]
43
16#楼、18#楼配套用房墙柱面工程
45天 2018-07-30 2018-09-12 42[SS+20]
44
16#楼、18#楼配套用房天棚工程
45天 2018-07-30 2018-09-12 43[SS]
45
物业用房
150天 2018-07-10 2018-12-06
46
1#物业用房
75天 2018-07-10 2018-09-22
47
1#物业用房前台、收发室装修
40天 2018-07-10 2018-08-18 30,27[FS+25]
48
1#物业用房办公室、会议室、经理室、洽谈室装修
40天 2018-07-10 2018-08-18 30,27[FS+25]
49
1#物业用房茶水间、预留间、资料室装修
35天 2018-08-19 2018-09-22 48,44[FF+10],43[FF+10],42[FF+15],65[FF+15]
50
1#物业用房行政仓库、卫生间装修
35天 2018-08-19 2018-09-22 48
51
10#、18#物业用房
75天 2018-09-23 2018-12-06
52
10#、18#物业用房楼地面工程
50天 2018-09-23 2018-11-11 50,49[FF+50]
53
10#、18#物业用房天棚、墙柱面工程
45天 2018-09-23 2018-11-06 50
54
10#、18#物业用房卫生间装修
30天 2018-11-07 2018-12-06 53,52[FF+25]
55
公共卫生间、更衣室
30天 2018-11-07 2018-12-06 53
56
安装工程
237天 2018-04-01 2018-11-23
57
公共区域电气工程
210天 2018-04-01 2018-10-27
58
原有总包预埋的管线、普通灯具等拆除
80天 2018-04-01 2018-06-19 3
59
电力插座、电线电缆及线槽线管施工
150天 2018-05-01 2018-09-27 58[SS+30]
60
照明系统之灯具、开关、电线电缆施工
150天 2018-05-31 2018-10-27 59[SS+30]
61
开关盒、接线盒安装
120天 2018-06-30 2018-10-27 68[FF+28],60[SS+30]
62
储藏层电气工程
75天 2018-06-25 2018-09-07
63
电力插座、电线电缆及线槽线管施工
35天 2018-06-25 2018-07-29 13
64
储藏室配电箱安装
20天 2018-07-30 2018-08-18 63
65
开关盒、接线盒安装
20天 2018-08-19 2018-09-07 64
66
物业用房
115天 2018-08-01 2018-11-23
67
电气工程
60天 2018-08-01 2018-09-29
68
给排水工程安装
60天 2018-08-01 2018-09-29 67[SS]
69
弱电工程
55天 2018-09-30 2018-11-23 70[FF+10],67,59[FF+57]
70
空调系统
45天 2018-09-30 2018-11-13 67
71
竣工验收
9天 2018-12-22 2018-12-30
72
室内环境检测
2天 2018-12-22 2018-12-23 69[FS+28],61[FS+55],37
73
提供合格的相关工程资料
3天 2018-12-24 2018-12-26 72
74
精装修工程验收
4天 2018-12-27 2018-12-30 73
75
将合格的竣工资料提交给总包汇总进行竣工验收及备案
2天 2018-12-29 2018-12-30 74[FF]
