 河南天庆煤化工铁路专用线工程

河南天庆煤化工铁路专用线工程

文件编号 10646 工期 260天 开始时间 2014-06-01 结束时间 2015-02-15
任务数 91K 整理日期 2019/5/17 下载次数 3886
下载地址 计划文件点击下载(登录后才可以下载)

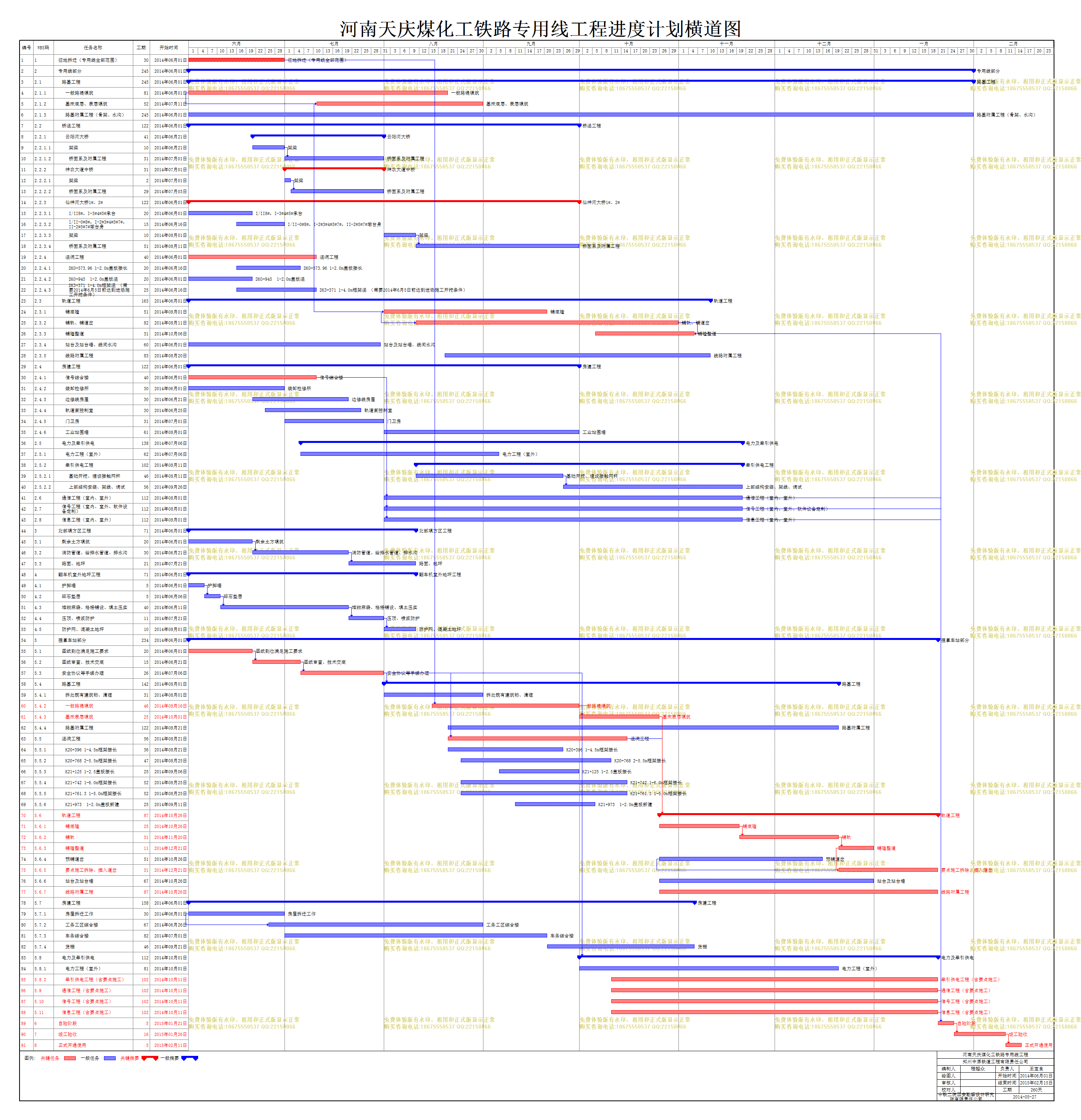

计划内容
河南天庆煤化工铁路专用线工程

编号

WBS码

任务名称

工期

开始时间

结束时间

1 1
征地拆迁(专用线全部范围)
30天 2014年06月01日 2014年06月30日
2 2
专用线部分
245天 2014年06月01日 2015年01月31日
3 2.1
路基工程
245天 2014年06月01日 2015年01月31日
4 2.1.1
一般路堤填筑
81天 2014年06月01日 2014年08月20日
5 2.1.2
基床底层、表层填筑
52天 2014年07月11日 2014年08月31日
6 2.1.3
路基附属工程(骨架、水沟)
245天 2014年06月01日 2015年01月31日
7 2.2
桥涵工程
122天 2014年06月01日 2014年09月30日
8 2.2.1
云阳河大桥
41天 2014年06月21日 2014年07月31日
9 2.2.1.1
架梁
10天 2014年06月21日 2014年06月30日
10 2.2.1.2
桥面系及附属工程
31天 2014年07月01日 2014年07月31日
11 2.2.2
神农大道中桥
31天 2014年07月01日 2014年07月31日
12 2.2.2.1
架梁
2天 2014年07月01日 2014年07月02日
13 2.2.2.2
桥面系及附属工程
29天 2014年07月03日 2014年07月31日
14 2.2.3
仙神河大桥1#、2#
122天 2014年06月01日 2014年09月30日
15 2.2.3.1
I/II8#,I-3#4#5#承台
20天 2014年06月01日 2014年06月20日
16 2.2.3.2
I/II-0#8#,I-2#3#4#5#7#,II-2#5#7#墩台身
15天 2014年06月16日 2014年06月30日
17 2.2.3.3
架梁
10天 2014年08月01日 2014年08月10日
18 2.2.3.4
桥面系及附属工程
51天 2014年08月11日 2014年09月30日
19 2.2.4
涵洞工程
40天 2014年06月01日 2014年07月10日
20 2.2.4.1
DK0+573.96 1-2.0m盖板接长
20天 2014年06月16日 2014年07月05日
21 2.2.4.2
DK0+945 1-2.0m盖板涵
20天 2014年06月01日 2014年06月20日
22 2.2.4.3
DK3+371 1-4.0m框架涵 (需要2014年6月5日前达到进场施工开挖条件)
25天 2014年06月16日 2014年07月10日
23 2.3
轨道工程
163天 2014年06月01日 2014年11月10日
24 2.3.1
铺底碴
51天 2014年08月01日 2014年09月20日
25 2.3.2
铺轨、铺道岔
82天 2014年08月11日 2014年10月31日
26 2.3.3
铺碴整道
31天 2014年10月06日 2014年11月05日
27 2.3.4
站台及站台墙、线间水沟
60天 2014年06月01日 2014年07月30日
28 2.3.5
线路附属工程
83天 2014年08月20日 2014年11月10日
29 2.4
房建工程
122天 2014年06月01日 2014年09月30日
30 2.4.1
信号综合楼
40天 2014年06月01日 2014年07月10日
31 2.4.2
装卸检修所
30天 2014年06月01日 2014年06月30日
32 2.4.3
边修线房屋
30天 2014年06月21日 2014年07月20日
33 2.4.4
轨道衡控制室
30天 2014年06月25日 2014年07月24日
34 2.4.5
门卫房
31天 2014年07月01日 2014年07月31日
35 2.4.6
工业站围墙
61天 2014年08月01日 2014年09月30日
36 2.5
电力及牵引供电
138天 2014年07月06日 2014年11月20日
37 2.5.1
电力工程(室外)
62天 2014年07月06日 2014年09月05日
38 2.5.2
牵引供电工程
102天 2014年08月11日 2014年11月20日
39 2.5.2.1
基础开挖、埋设接触网杆
46天 2014年08月11日 2014年09月25日
40 2.5.2.2
上部结构安装、架线、调试
56天 2014年09月26日 2014年11月20日
41 2.6
通信工程(室内、室外)
112天 2014年08月01日 2014年11月20日
42 2.7
信号工程(室内、室外、软件设备定制)
112天 2014年08月01日 2014年11月20日
43 2.8
信息工程(室内、室外)
112天 2014年08月01日 2014年11月20日
44 3
北部填方区工程
71天 2014年06月01日 2014年08月10日
45 3.1
剩余土方填筑
20天 2014年06月01日 2014年06月20日
46 3.2
消防管道、给排水管道、排水沟
30天 2014年06月21日 2014年07月20日
47 3.3
路面、地坪
21天 2014年07月21日 2014年08月10日
48 4
翻车机室外地坪工程
71天 2014年06月01日 2014年08月10日
49 4.1
护脚墙
5天 2014年06月01日 2014年06月05日
50 4.2
碎石垫层
5天 2014年06月06日 2014年06月10日
51 4.3
堆砌麻袋、格栅铺设、填土压实
40天 2014年06月11日 2014年07月20日
52 4.4
压顶、喷浆防护
11天 2014年07月21日 2014年07月31日
53 4.5
防护网、混凝土地坪
10天 2014年08月01日 2014年08月10日
54 5
捏掌车站部分
234天 2014年06月01日 2015年01月20日
55 5.1
图纸到位满足施工要求
20天 2014年06月01日 2014年06月20日
56 5.2
图纸审查、技术交底
15天 2014年06月21日 2014年07月05日
57 5.3
安全协议等手续办理
26天 2014年07月06日 2014年07月31日
58 5.4
路基工程
142天 2014年08月01日 2014年12月20日
59 5.4.1
拆处既有建筑物、清理
31天 2014年08月01日 2014年08月31日
60 5.4.2
一般路堤填筑
46天 2014年08月16日 2014年09月30日
61 5.4.3
基床表层填筑
25天 2014年10月01日 2014年10月25日
62 5.4.4
路基附属工程
122天 2014年08月21日 2014年12月20日
63 5.5
涵洞工程
56天 2014年08月21日 2014年10月15日
64 5.5.1
K20+396 1-4.5m框架接长
36天 2014年08月21日 2014年09月25日
65 5.5.2
K20+768 2-5.5m框架接长
47天 2014年08月25日 2014年10月10日
66 5.5.3
K21+125 1-2.5盖板接长
25天 2014年09月06日 2014年09月30日
67 5.5.4
K21+742 1-6.0m框架接长
52天 2014年08月25日 2014年10月15日
68 5.5.5
K21+761.3 1-5.0m框架接长
52天 2014年08月25日 2014年10月15日
69 5.5.6
K21+973 1-2.0m盖板新建
25天 2014年09月11日 2014年10月05日
70 5.6
轨道工程
87天 2014年10月26日 2015年01月20日
71 5.6.1
铺底碴
25天 2014年10月26日 2014年11月19日
72 5.6.2
铺轨
31天 2014年11月20日 2014年12月20日
73 5.6.3
铺碴整道
11天 2014年12月21日 2014年12月31日
74 5.6.4
预铺道岔
51天 2014年10月26日 2014年12月15日
75 5.6.5
要点施工拆除、插入道岔
31天 2014年12月21日 2015年01月20日
76 5.6.6
站台及站台墙
67天 2014年10月26日 2014年12月31日
77 5.6.7
线路附属工程
87天 2014年10月26日 2015年01月20日
78 5.7
房建工程
158天 2014年06月01日 2014年11月05日
79 5.7.1
房屋拆迁工作
30天 2014年06月01日 2014年06月30日
80 5.7.2
工务工区综合楼
67天 2014年06月26日 2014年08月31日
81 5.7.3
车务综合楼
82天 2014年07月01日 2014年09月20日
82 5.7.4
货棚
46天 2014年09月21日 2014年11月05日
83 5.8
电力及牵引供电
112天 2014年10月01日 2015年01月20日
84 5.8.1
电力工程(室外)
81天 2014年10月01日 2014年12月20日
85 5.8.2
牵引供电工程(含要点施工)
102天 2014年10月11日 2015年01月20日
86 5.9
通信工程(含要点施工)
102天 2014年10月11日 2015年01月20日
87 5.10
信号工程(含要点施工)
102天 2014年10月11日 2015年01月20日
88 5.11
信息工程(含要点施工)
102天 2014年10月11日 2015年01月20日
89 6
自验阶段
5天 2015年01月21日 2015年01月25日
90 7
竣工验收
16天 2015年01月26日 2015年02月10日
91 8
正式开通使用
5天 2015年02月11日 2015年02月15日
