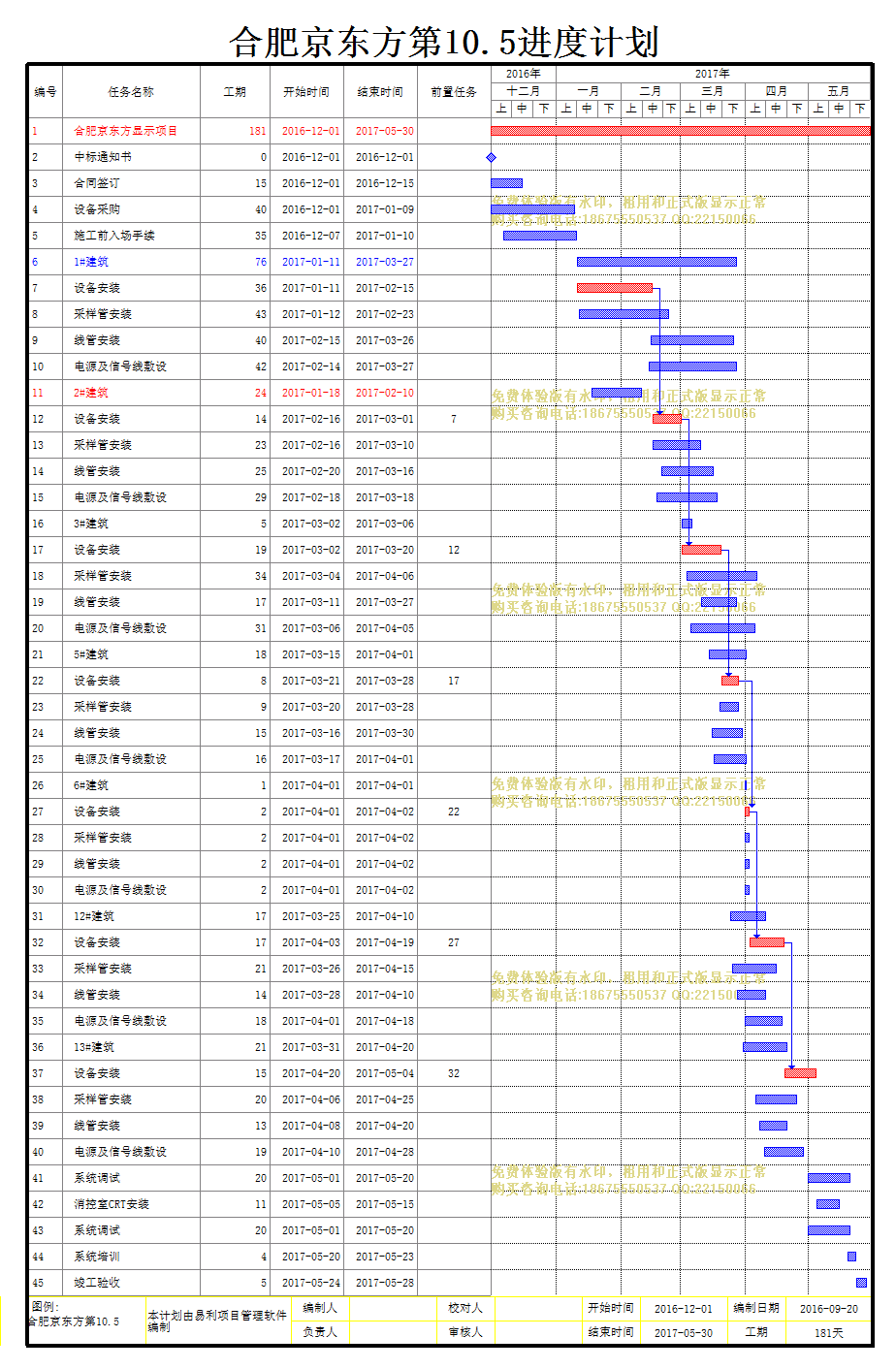

文件编号 | 10590 | 工期 | 181天 | 开始时间 | 2016-12-01 | 结束时间 | 2017-05-30 |
任务数 | 45K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
合肥京东方第10.5 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 合肥京东方显示项目 |
181天 | 2016-12-01 | 2017-05-30 | ||
2 | 中标通知书 |
0天 | 2016-12-01 | 2016-12-01 | ||
3 | 合同签订 |
15天 | 2016-12-01 | 2016-12-15 | ||
4 | 设备采购 |
40天 | 2016-12-01 | 2017-01-09 | ||
5 | 施工前入场手续 |
35天 | 2016-12-07 | 2017-01-10 | ||
6 | 1#建筑 |
76天 | 2017-01-11 | 2017-03-27 | ||
7 | 设备安装 |
36天 | 2017-01-11 | 2017-02-15 | ||
8 | 采样管安装 |
43天 | 2017-01-12 | 2017-02-23 | ||
9 | 线管安装 |
40天 | 2017-02-15 | 2017-03-26 | ||
10 | 电源及信号线敷设 |
42天 | 2017-02-14 | 2017-03-27 | ||
11 | 2#建筑 |
24天 | 2017-01-18 | 2017-02-10 | ||
12 | 设备安装 |
14天 | 2017-02-16 | 2017-03-01 | 7 | |
13 | 采样管安装 |
23天 | 2017-02-16 | 2017-03-10 | ||
14 | 线管安装 |
25天 | 2017-02-20 | 2017-03-16 | ||
15 | 电源及信号线敷设 |
29天 | 2017-02-18 | 2017-03-18 | ||
16 | 3#建筑 |
5天 | 2017-03-02 | 2017-03-06 | ||
17 | 设备安装 |
19天 | 2017-03-02 | 2017-03-20 | 12 | |
18 | 采样管安装 |
34天 | 2017-03-04 | 2017-04-06 | ||
19 | 线管安装 |
17天 | 2017-03-11 | 2017-03-27 | ||
20 | 电源及信号线敷设 |
31天 | 2017-03-06 | 2017-04-05 | ||
21 | 5#建筑 |
18天 | 2017-03-15 | 2017-04-01 | ||
22 | 设备安装 |
8天 | 2017-03-21 | 2017-03-28 | 17 | |
23 | 采样管安装 |
9天 | 2017-03-20 | 2017-03-28 | ||
24 | 线管安装 |
15天 | 2017-03-16 | 2017-03-30 | ||
25 | 电源及信号线敷设 |
16天 | 2017-03-17 | 2017-04-01 | ||
26 | 6#建筑 |
1天 | 2017-04-01 | 2017-04-01 | ||
27 | 设备安装 |
2天 | 2017-04-01 | 2017-04-02 | 22 | |
28 | 采样管安装 |
2天 | 2017-04-01 | 2017-04-02 | ||
29 | 线管安装 |
2天 | 2017-04-01 | 2017-04-02 | ||
30 | 电源及信号线敷设 |
2天 | 2017-04-01 | 2017-04-02 | ||
31 | 12#建筑 |
17天 | 2017-03-25 | 2017-04-10 | ||
32 | 设备安装 |
17天 | 2017-04-03 | 2017-04-19 | 27 | |
33 | 采样管安装 |
21天 | 2017-03-26 | 2017-04-15 | ||
34 | 线管安装 |
14天 | 2017-03-28 | 2017-04-10 | ||
35 | 电源及信号线敷设 |
18天 | 2017-04-01 | 2017-04-18 | ||
36 | 13#建筑 |
21天 | 2017-03-31 | 2017-04-20 | ||
37 | 设备安装 |
15天 | 2017-04-20 | 2017-05-04 | 32 | |
38 | 采样管安装 |
20天 | 2017-04-06 | 2017-04-25 | ||
39 | 线管安装 |
13天 | 2017-04-08 | 2017-04-20 | ||
40 | 电源及信号线敷设 |
19天 | 2017-04-10 | 2017-04-28 | ||
41 | 系统调试 |
20天 | 2017-05-01 | 2017-05-20 | ||
42 | 消控室CRT安装 |
11天 | 2017-05-05 | 2017-05-15 | ||
43 | 系统调试 |
20天 | 2017-05-01 | 2017-05-20 | ||
44 | 系统培训 |
4天 | 2017-05-20 | 2017-05-23 | ||
45 | 竣工验收 |
5天 | 2017-05-24 | 2017-05-28 |
