文件编号 10537 工期 1066天 开始时间 2015-10-01 结束时间 2018-08-31
任务数 39K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)

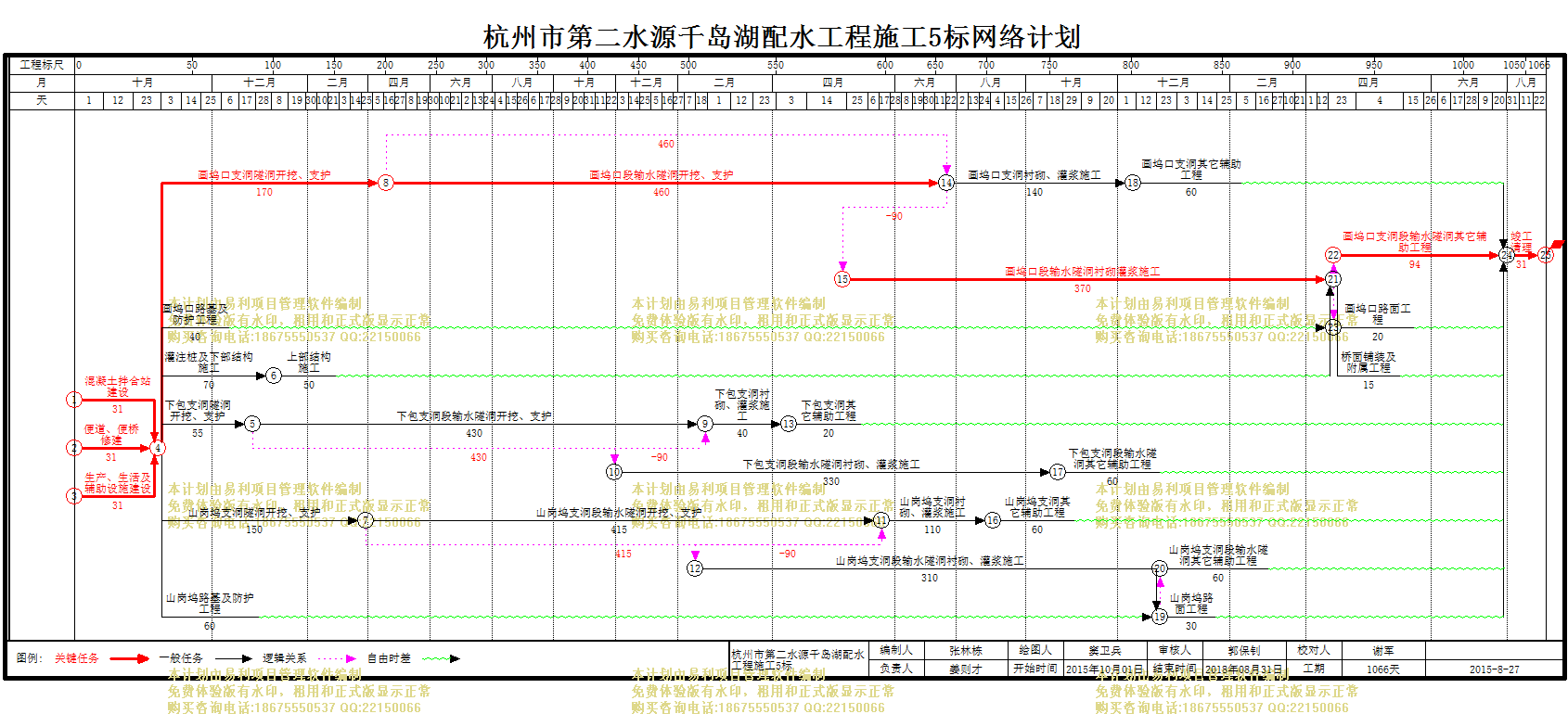

计划内容
杭州市第二水源千岛湖配水工程施工5标

编号

任务名称

工期

开始时间

结束时间

1
施工准备
31天 2015年10月01日 2015年10月31日
2
生产、生活及辅助设施建设
31天 2015年10月01日 2015年10月31日
3
混凝土拌合站建设
31天 2015年10月01日 2015年10月31日
4
便道、便桥修建
31天 2015年10月01日 2015年10月31日
5
画坞口支洞施工
930天 2015年11月01日 2018年05月18日
6
画坞口支洞隧洞开挖、支护
170天 2015年11月01日 2016年04月18日
7
画坞口支洞衬砌、灌浆施工
140天 2017年07月23日 2017年12月09日
8
画坞口支洞其它辅助工程
60天 2017年12月10日 2018年02月07日
9
画坞口道路工程
930天 2015年11月01日 2018年05月18日
10
画坞口路基及防护工程
40天 2015年11月01日 2015年12月10日
11
画坞口路面工程
20天 2018年04月29日 2018年05月18日
12
桥梁工程
925天 2015年11月01日 2018年05月13日
13
灌注桩及下部结构施工
70天 2015年11月01日 2016年01月09日
14
上部结构施工
50天 2016年01月10日 2016年02月28日
15
桥面铺装及附属工程
15天 2018年04月29日 2018年05月13日
16
画坞口段输水隧洞施工
834天 2016年04月19日 2018年07月31日
17
画坞口段输水隧洞开挖、支护
460天 2016年04月19日 2017年07月22日
18
画坞口段输水隧洞衬砌灌浆施工
370天 2017年04月24日 2018年04月28日
19
画坞口支洞段输水隧洞其它辅助工程
94天 2018年04月29日 2018年07月31日
20
下包支洞施工
545天 2015年11月01日 2017年04月28日
21
下包支洞隧洞开挖、支护
55天 2015年11月01日 2015年12月25日
22
下包支洞衬砌、灌浆施工
40天 2017年02月28日 2017年04月08日
23
下包支洞其它辅助工程
20天 2017年04月09日 2017年04月28日
24
下包支洞段输水隧洞施工
730天 2015年12月26日 2017年12月24日
25
下包支洞段输水隧洞开挖、支护
430天 2015年12月26日 2017年02月27日
26
下包支洞段输水隧洞衬砌、灌浆施工
330天 2016年11月30日 2017年10月25日
27
下包支洞段输水隧洞其它辅助工程
60天 2017年10月26日 2017年12月24日
28
山岗坞支洞施工
815天 2015年11月01日 2018年01月23日
29
山岗坞支洞隧洞开挖、支护
150天 2015年11月01日 2016年03月29日
30
山岗坞支洞衬砌、灌浆施工
110天 2017年05月19日 2017年09月05日
31
山岗坞支洞其它辅助工程
60天 2017年09月06日 2017年11月04日
32
山岗坞道路工程
815天 2015年11月01日 2018年01月23日
33
山岗坞路基及防护工程
60天 2015年11月01日 2015年12月30日
34
山岗坞路面工程
30天 2017年12月25日 2018年01月23日
35
山岗坞支洞段输水隧洞施工
695天 2016年03月30日 2018年02月22日
36
山岗坞支洞段输水隧洞开挖、支护
415天 2016年03月30日 2017年05月18日
37
山岗坞支洞段输水隧洞衬砌、灌浆施工
310天 2017年02月18日 2017年12月24日
38
山岗坞支洞段输水隧洞其它辅助工程
60天 2017年12月25日 2018年02月22日
39
竣工清理
31天 2018年08月01日 2018年08月31日
