文件编号 | 10463 | 工期 | 181天 | 开始时间 | 2017-11-30 | 结束时间 | 2018-05-29 |
任务数 | 44K | 整理日期 | 2019/5/17 | 下载次数 | 3885次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

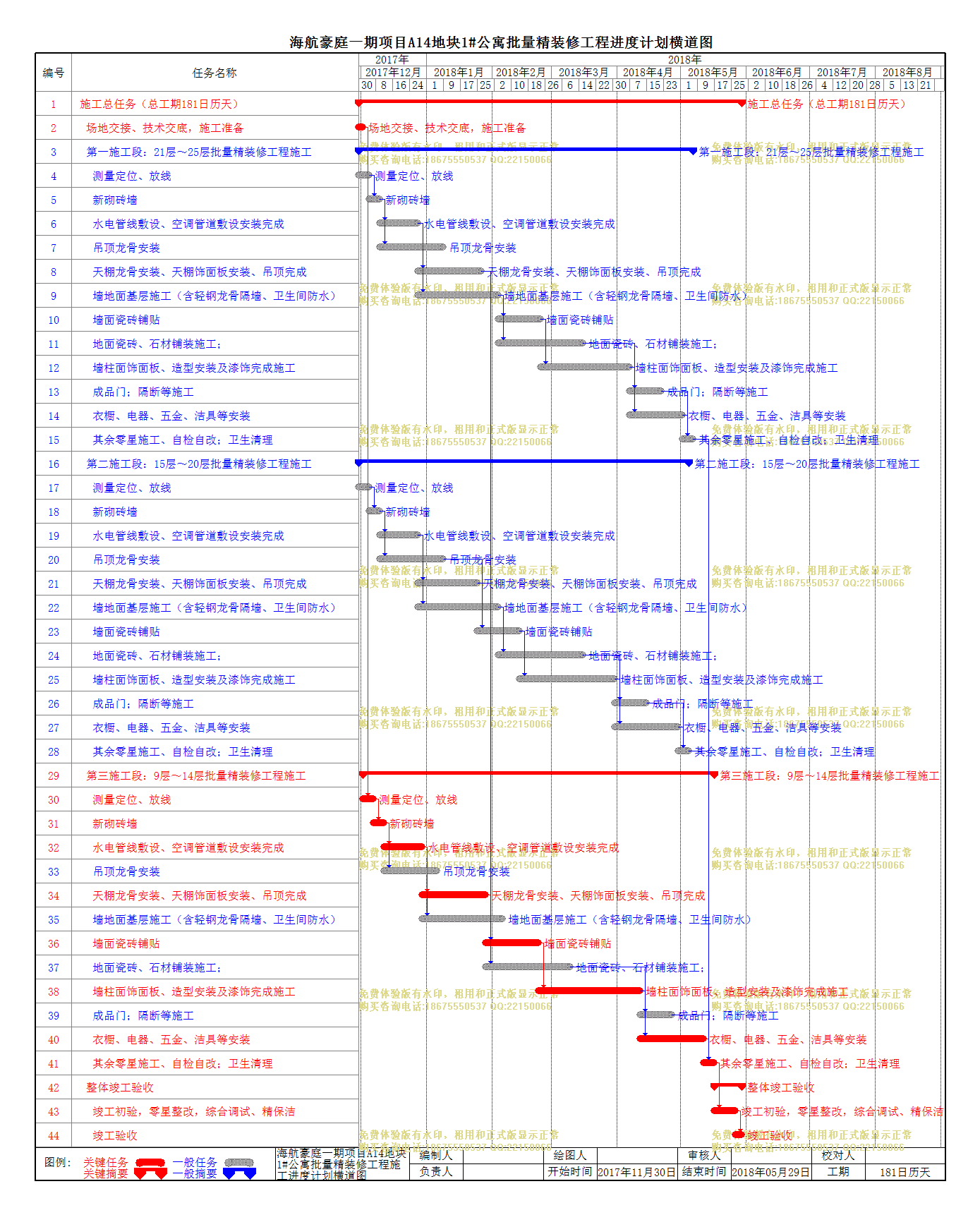

海航豪庭一期项目A14地块1#公寓批量精装修工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工总任务(总工期181日历天) |
181天 | 2017年11月30日 | 2018年05月29日 |
2 | 场地交接、技术交底,施工准备 |
2天 | 2017年11月30日 | 2017年12月01日 |
3 | 第一施工段:21层~25层批量精装修工程施工 |
158天 | 2017年11月30日 | 2018年05月06日 |
4 | 测量定位、放线 |
5天 | 2017年11月30日 | 2017年12月04日 |
5 | 新砌砖墙 |
5天 | 2017年12月05日 | 2017年12月09日 |
6 | 水电管线敷设、空调管道敷设安装完成 |
18天 | 2017年12月10日 | 2017年12月27日 |
7 | 吊顶龙骨安装 |
30天 | 2017年12月10日 | 2018年01月08日 |
8 | 天棚龙骨安装、天棚饰面板安装、吊顶完成 |
30天 | 2017年12月28日 | 2018年01月26日 |
9 | 墙地面基层施工(含轻钢龙骨隔墙、卫生间防水) |
38天 | 2017年12月28日 | 2018年02月03日 |
10 | 墙面瓷砖铺贴 |
20天 | 2018年02月04日 | 2018年02月23日 |
11 | 地面瓷砖、石材铺装施工; |
40天 | 2018年02月04日 | 2018年03月15日 |
12 | 墙柱面饰面板、造型安装及漆饰完成施工 |
42天 | 2018年02月24日 | 2018年04月06日 |
13 | 成品门;隔断等施工 |
15天 | 2018年04月07日 | 2018年04月21日 |
14 | 衣橱、电器、五金、洁具等安装 |
25天 | 2018年04月07日 | 2018年05月01日 |
15 | 其余零星施工、自检自改;卫生清理 |
5天 | 2018年05月02日 | 2018年05月06日 |
16 | 第二施工段:15层~20层批量精装修工程施工 |
156天 | 2017年11月30日 | 2018年05月04日 |
17 | 测量定位、放线 |
5天 | 2017年11月30日 | 2017年12月04日 |
18 | 新砌砖墙 |
5天 | 2017年12月05日 | 2017年12月09日 |
19 | 水电管线敷设、空调管道敷设安装完成 |
18天 | 2017年12月10日 | 2017年12月27日 |
20 | 吊顶龙骨安装 |
30天 | 2017年12月10日 | 2018年01月08日 |
21 | 天棚龙骨安装、天棚饰面板安装、吊顶完成 |
28天 | 2017年12月28日 | 2018年01月24日 |
22 | 墙地面基层施工(含轻钢龙骨隔墙、卫生间防水) |
38天 | 2017年12月28日 | 2018年02月03日 |
23 | 墙面瓷砖铺贴 |
20天 | 2018年01月25日 | 2018年02月13日 |
24 | 地面瓷砖、石材铺装施工; |
40天 | 2018年02月04日 | 2018年03月15日 |
25 | 墙柱面饰面板、造型安装及漆饰完成施工 |
45天 | 2018年02月14日 | 2018年03月30日 |
26 | 成品门;隔断等施工 |
15天 | 2018年03月31日 | 2018年04月14日 |
27 | 衣橱、电器、五金、洁具等安装 |
30天 | 2018年03月31日 | 2018年04月29日 |
28 | 其余零星施工、自检自改;卫生清理 |
5天 | 2018年04月30日 | 2018年05月04日 |
29 | 第三施工段:9层~14层批量精装修工程施工 |
166天 | 2017年12月02日 | 2018年05月16日 |
30 | 测量定位、放线 |
5天 | 2017年12月02日 | 2017年12月06日 |
31 | 新砌砖墙 |
5天 | 2017年12月07日 | 2017年12月11日 |
32 | 水电管线敷设、空调管道敷设安装完成 |
18天 | 2017年12月12日 | 2017年12月29日 |
33 | 吊顶龙骨安装 |
25天 | 2017年12月12日 | 2018年01月05日 |
34 | 天棚龙骨安装、天棚饰面板安装、吊顶完成 |
30天 | 2017年12月30日 | 2018年01月28日 |
35 | 墙地面基层施工(含轻钢龙骨隔墙、卫生间防水) |
38天 | 2017年12月30日 | 2018年02月05日 |
36 | 墙面瓷砖铺贴 |
25天 | 2018年01月29日 | 2018年02月22日 |
37 | 地面瓷砖、石材铺装施工; |
40天 | 2018年01月29日 | 2018年03月09日 |
38 | 墙柱面饰面板、造型安装及漆饰完成施工 |
48天 | 2018年02月23日 | 2018年04月11日 |
39 | 成品门;隔断等施工 |
15天 | 2018年04月12日 | 2018年04月26日 |
40 | 衣橱、电器、五金、洁具等安装 |
30天 | 2018年04月12日 | 2018年05月11日 |
41 | 其余零星施工、自检自改;卫生清理 |
5天 | 2018年05月12日 | 2018年05月16日 |
42 | 整体竣工验收 |
13天 | 2018年05月17日 | 2018年05月29日 |
43 | 竣工初验,零星整改,综合调试、精保洁 |
10天 | 2018年05月17日 | 2018年05月26日 |
44 | 竣工验收 |
3天 | 2018年05月27日 | 2018年05月29日 |
