国华乌拉特中旗400MW风电项目风机基础工程1标段| 文件编号 | 10361 | 工期 | 199天 | 开始时间 | 2016-09-15 | 结束时间 | 2017-07-30 |
| 任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3896次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

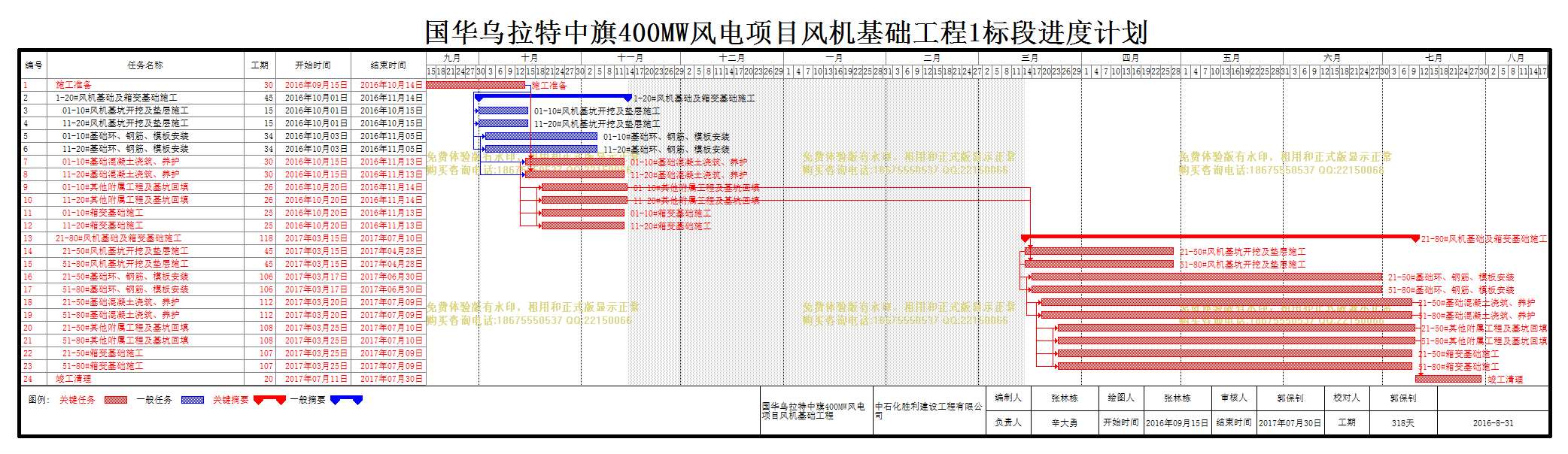

| 国华乌拉特中旗400MW风电项目风机基础工程1标段 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 施工准备 |
30天 | 2016年09月15日 | 2016年10月14日 |
| 2 | 1-20#风机基础及箱变基础施工 |
45天 | 2016年10月01日 | 2016年11月14日 |
| 3 | 01-10#风机基坑开挖及垫层施工 |
15天 | 2016年10月01日 | 2016年10月15日 |
| 4 | 11-20#风机基坑开挖及垫层施工 |
15天 | 2016年10月01日 | 2016年10月15日 |
| 5 | 01-10#基础环、钢筋、模板安装 |
34天 | 2016年10月03日 | 2016年11月05日 |
| 6 | 11-20#基础环、钢筋、模板安装 |
34天 | 2016年10月03日 | 2016年11月05日 |
| 7 | 01-10#基础混凝土浇筑、养护 |
30天 | 2016年10月15日 | 2016年11月13日 |
| 8 | 11-20#基础混凝土浇筑、养护 |
30天 | 2016年10月15日 | 2016年11月13日 |
| 9 | 01-10#其他附属工程及基坑回填 |
26天 | 2016年10月20日 | 2016年11月14日 |
| 10 | 11-20#其他附属工程及基坑回填 |
26天 | 2016年10月20日 | 2016年11月14日 |
| 11 | 01-10#箱变基础施工 |
25天 | 2016年10月20日 | 2016年11月13日 |
| 12 | 11-20#箱变基础施工 |
25天 | 2016年10月20日 | 2016年11月13日 |
| 13 | 21-80#风机基础及箱变基础施工 |
118天 | 2017年03月15日 | 2017年07月10日 |
| 14 | 21-50#风机基坑开挖及垫层施工 |
45天 | 2017年03月15日 | 2017年04月28日 |
| 15 | 51-80#风机基坑开挖及垫层施工 |
45天 | 2017年03月15日 | 2017年04月28日 |
| 16 | 21-50#基础环、钢筋、模板安装 |
106天 | 2017年03月17日 | 2017年06月30日 |
| 17 | 51-80#基础环、钢筋、模板安装 |
106天 | 2017年03月17日 | 2017年06月30日 |
| 18 | 21-50#基础混凝土浇筑、养护 |
112天 | 2017年03月20日 | 2017年07月09日 |
| 19 | 51-80#基础混凝土浇筑、养护 |
112天 | 2017年03月20日 | 2017年07月09日 |
| 20 | 21-50#其他附属工程及基坑回填 |
108天 | 2017年03月25日 | 2017年07月10日 |
| 21 | 51-80#其他附属工程及基坑回填 |
108天 | 2017年03月25日 | 2017年07月10日 |
| 22 | 21-50#箱变基础施工 |
107天 | 2017年03月25日 | 2017年07月09日 |
| 23 | 51-80#箱变基础施工 |
107天 | 2017年03月25日 | 2017年07月09日 |
| 24 | 竣工清理 |
20天 | 2017年07月11日 | 2017年07月30日 |
