文件编号 | 10212 | 工期 | 1480天 | 开始时间 | 2013-05-15 | 结束时间 | 2017-06-02 |
任务数 | 40K | 整理日期 | 2019/5/17 | 下载次数 | 3900次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

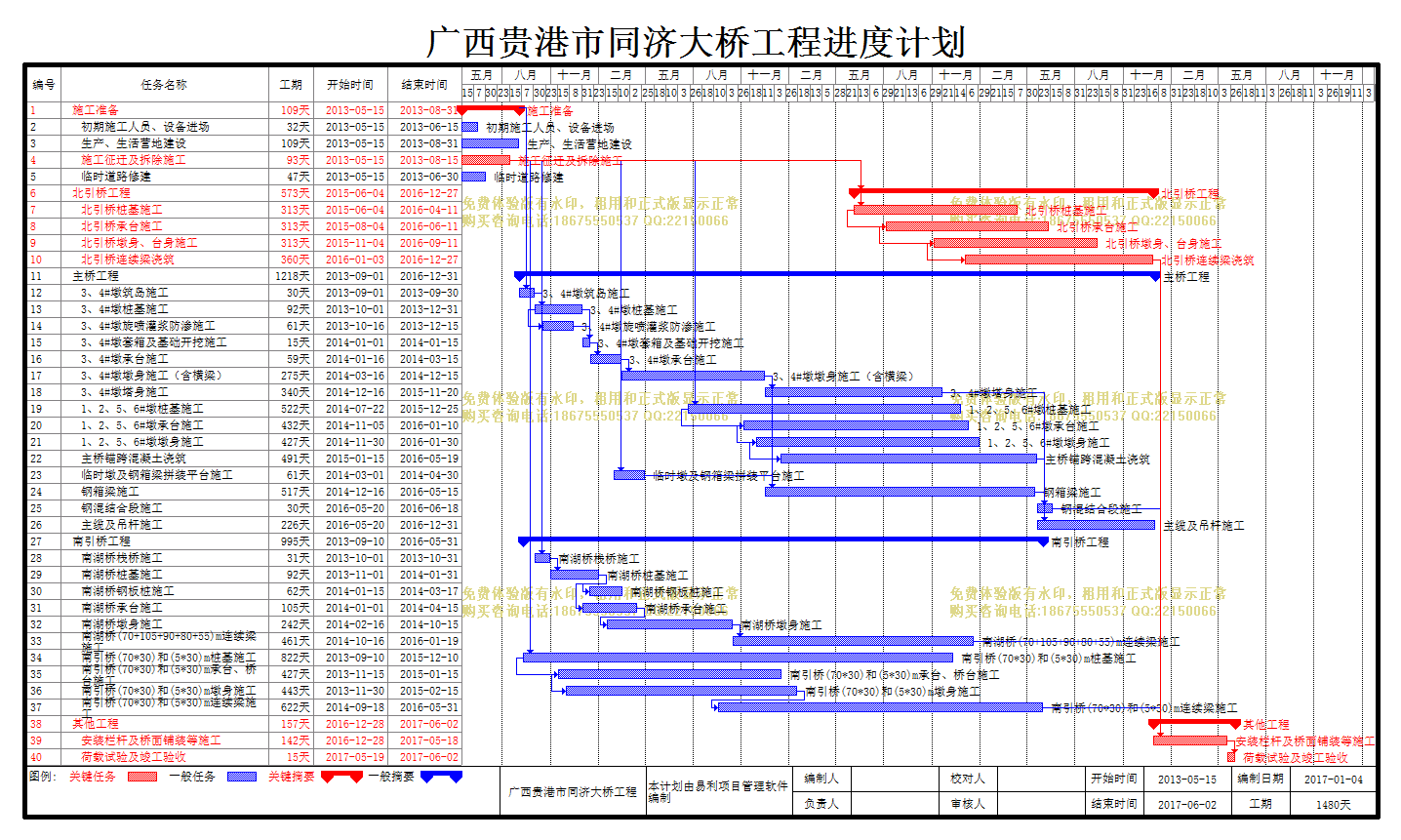

广西贵港市同济大桥工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
109天 | 2013-05-15 | 2013-08-31 | ||
2 | 初期施工人员、设备进场 |
32天 | 2013-05-15 | 2013-06-15 | ||
3 | 生产、生活营地建设 |
109天 | 2013-05-15 | 2013-08-31 | ||
4 | 施工征迁及拆除施工 |
93天 | 2013-05-15 | 2013-08-15 | ||
5 | 临时道路修建 |
47天 | 2013-05-15 | 2013-06-30 | ||
6 | 北引桥工程 |
573天 | 2015-06-04 | 2016-12-27 | 4[FS+657] | |
7 | 北引桥桩基施工 |
313天 | 2015-06-04 | 2016-04-11 | 4[FS+657] | |
8 | 北引桥承台施工 |
313天 | 2015-08-04 | 2016-06-11 | 7[SS+61] | |
9 | 北引桥墩身、台身施工 |
313天 | 2015-11-04 | 2016-09-11 | 8[SS+92] | |
10 | 北引桥连续梁浇筑 |
360天 | 2016-01-03 | 2016-12-27 | 9[SS+60] | |
11 | 主桥工程 |
1218天 | 2013-09-01 | 2016-12-31 | ||
12 | 3、4#墩筑岛施工 |
30天 | 2013-09-01 | 2013-09-30 | 1 | |
13 | 3、4#墩桩基施工 |
92天 | 2013-10-01 | 2013-12-31 | 12 | |
14 | 3、4#墩旋喷灌浆防渗施工 |
61天 | 2013-10-16 | 2013-12-15 | 13[SS+15] | |
15 | 3、4#墩套箱及基础开挖施工 |
15天 | 2014-01-01 | 2014-01-15 | 14[FS+16],13 | |
16 | 3、4#墩承台施工 |
59天 | 2014-01-16 | 2014-03-15 | 15 | |
17 | 3、4#墩墩身施工(含横梁) |
275天 | 2014-03-16 | 2014-12-15 | 16 | |
18 | 3、4#墩塔身施工 |
340天 | 2014-12-16 | 2015-11-20 | 17 | |
19 | 1、2、5、6#墩桩基施工 |
522天 | 2014-07-22 | 2015-12-25 | 4[FS+340] | |
20 | 1、2、5、6#墩承台施工 |
432天 | 2014-11-05 | 2016-01-10 | 19[SS+106] | |
21 | 1、2、5、6#墩墩身施工 |
427天 | 2014-11-30 | 2016-01-30 | 20[SS+25] | |
22 | 主桥锚跨混凝土浇筑 |
491天 | 2015-01-15 | 2016-05-19 | 21[SS+46] | |
23 | 临时墩及钢箱梁拼装平台施工 |
61天 | 2014-03-01 | 2014-04-30 | 4[FS+197] | |
24 | 钢箱梁施工 |
517天 | 2014-12-16 | 2016-05-15 | 17,23 | |
25 | 钢混结合段施工 |
30天 | 2016-05-20 | 2016-06-18 | 22,24 | |
26 | 主缆及吊杆施工 |
226天 | 2016-05-20 | 2016-12-31 | 22,18 | |
27 | 南引桥工程 |
995天 | 2013-09-10 | 2016-05-31 | ||
28 | 南湖桥栈桥施工 |
31天 | 2013-10-01 | 2013-10-31 | 4[FS+46] | |
29 | 南湖桥桩基施工 |
92天 | 2013-11-01 | 2014-01-31 | 28 | |
30 | 南湖桥钢板桩施工 |
62天 | 2014-01-15 | 2014-03-17 | 29[FS-17] | |
31 | 南湖桥承台施工 |
105天 | 2014-01-01 | 2014-04-15 | 29[FS-31] | |
32 | 南湖桥墩身施工 |
242天 | 2014-02-16 | 2014-10-15 | 31[FS-60] | |
33 | 南湖桥(70+105+90+80+55)m连续梁施工 |
461天 | 2014-10-16 | 2016-01-19 | 32 | |
34 | 南引桥(70*30)和(5*30)m桩基施工 |
822天 | 2013-09-10 | 2015-12-10 | 4[FS+25] | |
35 | 南引桥(70*30)和(5*30)m承台、桥台施工 |
427天 | 2013-11-15 | 2015-01-15 | 34[SS+66] | |
36 | 南引桥(70*30)和(5*30)m墩身施工 |
443天 | 2013-11-30 | 2015-02-15 | 35[SS+15] | |
37 | 南引桥(70*30)和(5*30)m连续梁施工 |
622天 | 2014-09-18 | 2016-05-31 | 36[FS-151] | |
38 | 其他工程 |
157天 | 2016-12-28 | 2017-06-02 | ||
39 | 安装栏杆及桥面铺装等施工 |
142天 | 2016-12-28 | 2017-05-18 | 25,33,37,10 | |
40 | 荷载试验及竣工验收 |
15天 | 2017-05-19 | 2017-06-02 | 39 |
