广东粤电博贺煤电有限公司厂前区建筑施工| 文件编号 | 10200 | 工期 | 334天 | 开始时间 | 2015-01-01 | 结束时间 | 2015-11-30 |
| 任务数 | 57K | 整理日期 | 2019/5/17 | 下载次数 | 3897次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

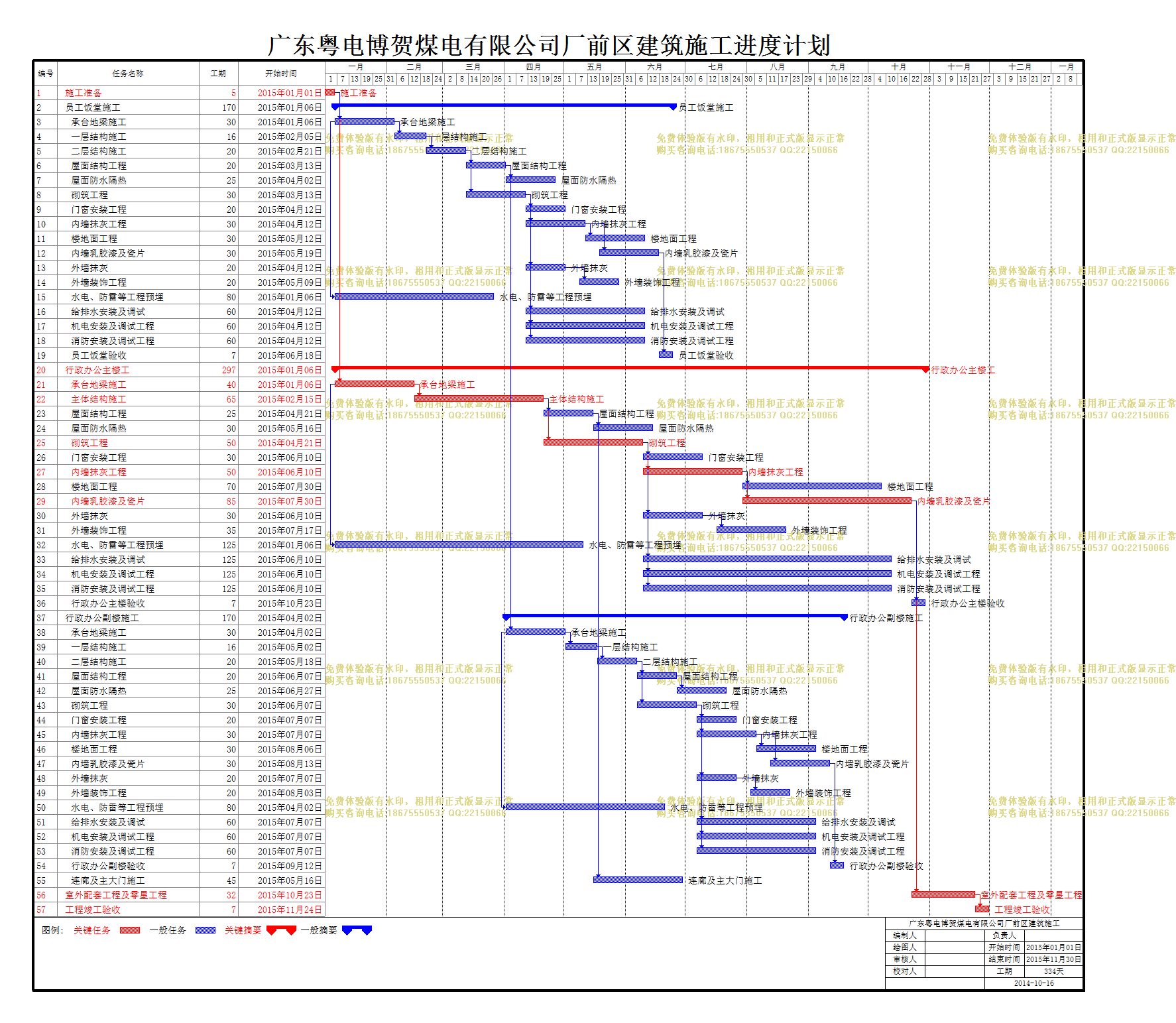

| 广东粤电博贺煤电有限公司厂前区建筑施工 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 施工准备 |
5天 | 2015年01月01日 | 2015年01月05日 |
| 2 | 员工饭堂施工 |
170天 | 2015年01月06日 | 2015年06月24日 |
| 3 | 承台地梁施工 |
30天 | 2015年01月06日 | 2015年02月04日 |
| 4 | 一层结构施工 |
16天 | 2015年02月05日 | 2015年02月20日 |
| 5 | 二层结构施工 |
20天 | 2015年02月21日 | 2015年03月12日 |
| 6 | 屋面结构工程 |
20天 | 2015年03月13日 | 2015年04月01日 |
| 7 | 屋面防水隔热 |
25天 | 2015年04月02日 | 2015年04月26日 |
| 8 | 砌筑工程 |
30天 | 2015年03月13日 | 2015年04月11日 |
| 9 | 门窗安装工程 |
20天 | 2015年04月12日 | 2015年05月01日 |
| 10 | 内墙抹灰工程 |
30天 | 2015年04月12日 | 2015年05月11日 |
| 11 | 楼地面工程 |
30天 | 2015年05月12日 | 2015年06月10日 |
| 12 | 内墙乳胶漆及瓷片 |
30天 | 2015年05月19日 | 2015年06月17日 |
| 13 | 外墙抹灰 |
20天 | 2015年04月12日 | 2015年05月01日 |
| 14 | 外墙装饰工程 |
20天 | 2015年05月09日 | 2015年05月28日 |
| 15 | 水电、防雷等工程预埋 |
80天 | 2015年01月06日 | 2015年03月26日 |
| 16 | 给排水安装及调试 |
60天 | 2015年04月12日 | 2015年06月10日 |
| 17 | 机电安装及调试工程 |
60天 | 2015年04月12日 | 2015年06月10日 |
| 18 | 消防安装及调试工程 |
60天 | 2015年04月12日 | 2015年06月10日 |
| 19 | 员工饭堂验收 |
7天 | 2015年06月18日 | 2015年06月24日 |
| 20 | 行政办公主楼工 |
297天 | 2015年01月06日 | 2015年10月29日 |
| 21 | 承台地梁施工 |
40天 | 2015年01月06日 | 2015年02月14日 |
| 22 | 主体结构施工 |
65天 | 2015年02月15日 | 2015年04月20日 |
| 23 | 屋面结构工程 |
25天 | 2015年04月21日 | 2015年05月15日 |
| 24 | 屋面防水隔热 |
30天 | 2015年05月16日 | 2015年06月14日 |
| 25 | 砌筑工程 |
50天 | 2015年04月21日 | 2015年06月09日 |
| 26 | 门窗安装工程 |
30天 | 2015年06月10日 | 2015年07月09日 |
| 27 | 内墙抹灰工程 |
50天 | 2015年06月10日 | 2015年07月29日 |
| 28 | 楼地面工程 |
70天 | 2015年07月30日 | 2015年10月07日 |
| 29 | 内墙乳胶漆及瓷片 |
85天 | 2015年07月30日 | 2015年10月22日 |
| 30 | 外墙抹灰 |
30天 | 2015年06月10日 | 2015年07月09日 |
| 31 | 外墙装饰工程 |
35天 | 2015年07月17日 | 2015年08月20日 |
| 32 | 水电、防雷等工程预埋 |
125天 | 2015年01月06日 | 2015年05月10日 |
| 33 | 给排水安装及调试 |
125天 | 2015年06月10日 | 2015年10月12日 |
| 34 | 机电安装及调试工程 |
125天 | 2015年06月10日 | 2015年10月12日 |
| 35 | 消防安装及调试工程 |
125天 | 2015年06月10日 | 2015年10月12日 |
| 36 | 行政办公主楼验收 |
7天 | 2015年10月23日 | 2015年10月29日 |
| 37 | 行政办公副楼施工 |
170天 | 2015年04月02日 | 2015年09月18日 |
| 38 | 承台地梁施工 |
30天 | 2015年04月02日 | 2015年05月01日 |
| 39 | 一层结构施工 |
16天 | 2015年05月02日 | 2015年05月17日 |
| 40 | 二层结构施工 |
20天 | 2015年05月18日 | 2015年06月06日 |
| 41 | 屋面结构工程 |
20天 | 2015年06月07日 | 2015年06月26日 |
| 42 | 屋面防水隔热 |
25天 | 2015年06月27日 | 2015年07月21日 |
| 43 | 砌筑工程 |
30天 | 2015年06月07日 | 2015年07月06日 |
| 44 | 门窗安装工程 |
20天 | 2015年07月07日 | 2015年07月26日 |
| 45 | 内墙抹灰工程 |
30天 | 2015年07月07日 | 2015年08月05日 |
| 46 | 楼地面工程 |
30天 | 2015年08月06日 | 2015年09月04日 |
| 47 | 内墙乳胶漆及瓷片 |
30天 | 2015年08月13日 | 2015年09月11日 |
| 48 | 外墙抹灰 |
20天 | 2015年07月07日 | 2015年07月26日 |
| 49 | 外墙装饰工程 |
20天 | 2015年08月03日 | 2015年08月22日 |
| 50 | 水电、防雷等工程预埋 |
80天 | 2015年04月02日 | 2015年06月20日 |
| 51 | 给排水安装及调试 |
60天 | 2015年07月07日 | 2015年09月04日 |
| 52 | 机电安装及调试工程 |
60天 | 2015年07月07日 | 2015年09月04日 |
| 53 | 消防安装及调试工程 |
60天 | 2015年07月07日 | 2015年09月04日 |
| 54 | 行政办公副楼验收 |
7天 | 2015年09月12日 | 2015年09月18日 |
| 55 | 连廊及主大门施工 |
45天 | 2015年05月16日 | 2015年06月29日 |
| 56 | 室外配套工程及零星工程 |
32天 | 2015年10月23日 | 2015年11月23日 |
| 57 | 工程竣工验收 |
7天 | 2015年11月24日 | 2015年11月30日 |
