文件编号 | 1009 | 工期 | 7天 | 开始时间 | 2015-12-11 | 结束时间 | 2015-12-17 |
任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 3885次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

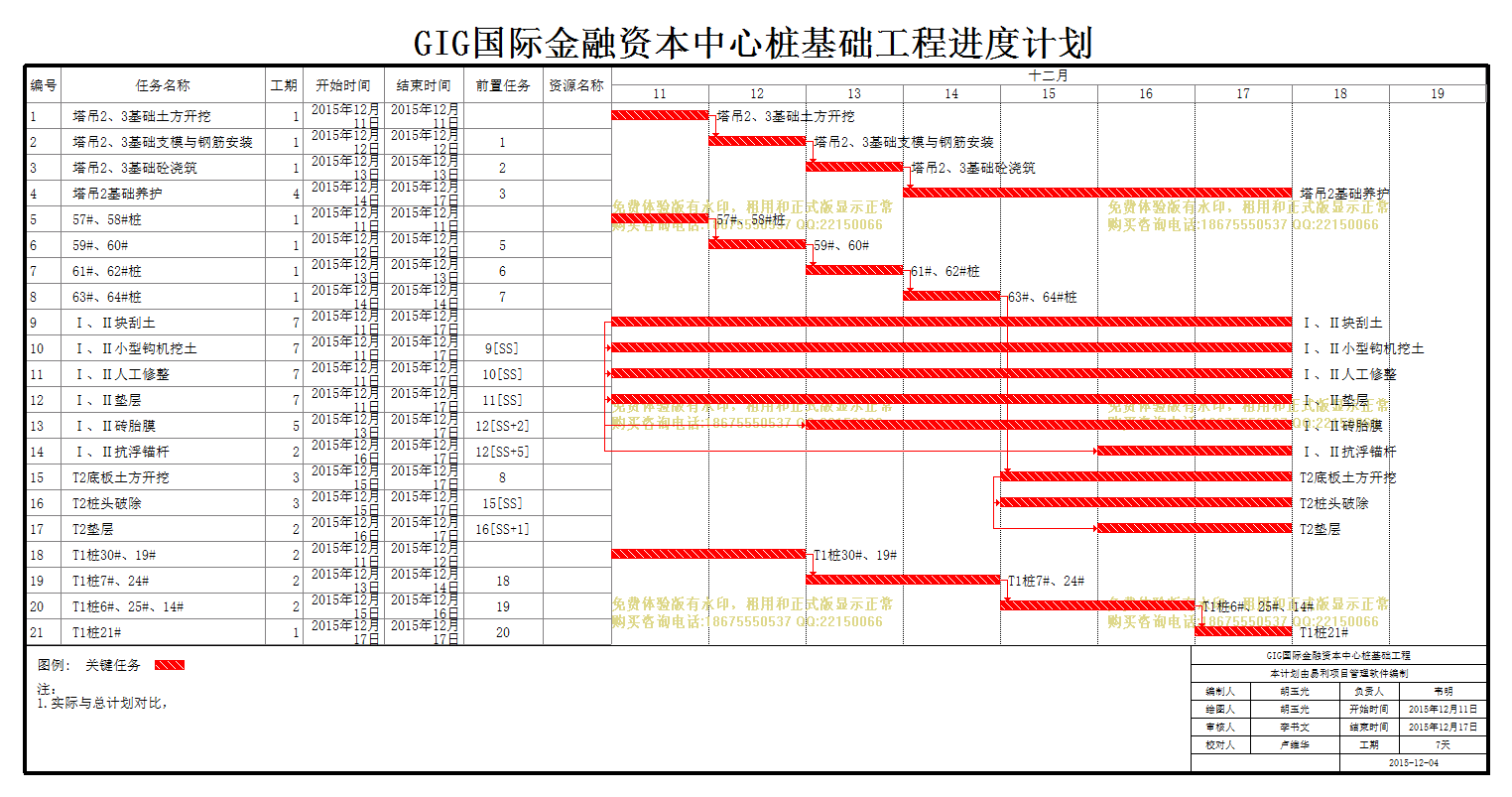

GIG国际金融资本中心桩基础工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 塔吊2、3基础土方开挖 |
1天 | 2015年12月11日 | 2015年12月11日 | ||
2 | 塔吊2、3基础支模与钢筋安装 |
1天 | 2015年12月12日 | 2015年12月12日 | 1 | |
3 | 塔吊2、3基础砼浇筑 |
1天 | 2015年12月13日 | 2015年12月13日 | 2 | |
4 | 塔吊2基础养护 |
4天 | 2015年12月14日 | 2015年12月17日 | 3 | |
5 | 57#、58#桩 |
1天 | 2015年12月11日 | 2015年12月11日 | ||
6 | 59#、60# |
1天 | 2015年12月12日 | 2015年12月12日 | 5 | |
7 | 61#、62#桩 |
1天 | 2015年12月13日 | 2015年12月13日 | 6 | |
8 | 63#、64#桩 |
1天 | 2015年12月14日 | 2015年12月14日 | 7 | |
9 | Ⅰ、Ⅱ块刮土 |
7天 | 2015年12月11日 | 2015年12月17日 | ||
10 | Ⅰ、Ⅱ小型钩机挖土 |
7天 | 2015年12月11日 | 2015年12月17日 | 9[SS] | |
11 | Ⅰ、Ⅱ人工修整 |
7天 | 2015年12月11日 | 2015年12月17日 | 10[SS] | |
12 | Ⅰ、Ⅱ垫层 |
7天 | 2015年12月11日 | 2015年12月17日 | 11[SS] | |
13 | Ⅰ、Ⅱ砖胎膜 |
5天 | 2015年12月13日 | 2015年12月17日 | 12[SS+2] | |
14 | Ⅰ、Ⅱ抗浮锚杆 |
2天 | 2015年12月16日 | 2015年12月17日 | 12[SS+5] | |
15 | T2底板土方开挖 |
3天 | 2015年12月15日 | 2015年12月17日 | 8 | |
16 | T2桩头破除 |
3天 | 2015年12月15日 | 2015年12月17日 | 15[SS] | |
17 | T2垫层 |
2天 | 2015年12月16日 | 2015年12月17日 | 16[SS+1] | |
18 | T1桩30#、19# |
2天 | 2015年12月11日 | 2015年12月12日 | ||
19 | T1桩7#、24# |
2天 | 2015年12月13日 | 2015年12月14日 | 18 | |
20 | T1桩6#、25#、14# |
2天 | 2015年12月15日 | 2015年12月16日 | 19 | |
21 | T1桩21# |
1天 | 2015年12月17日 | 2015年12月17日 | 20 |
