葛洲坝招商紫郡蘭园项目一期I标段精装修工程| 文件编号 | 10000 | 工期 | 213天 | 开始时间 | 2017-11-17 | 结束时间 | 2018-06-17 |
| 任务数 | 96K | 整理日期 | 2019/5/17 | 下载次数 | 3897次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 葛洲坝招商紫郡蘭园项目一期I标段精装修工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |

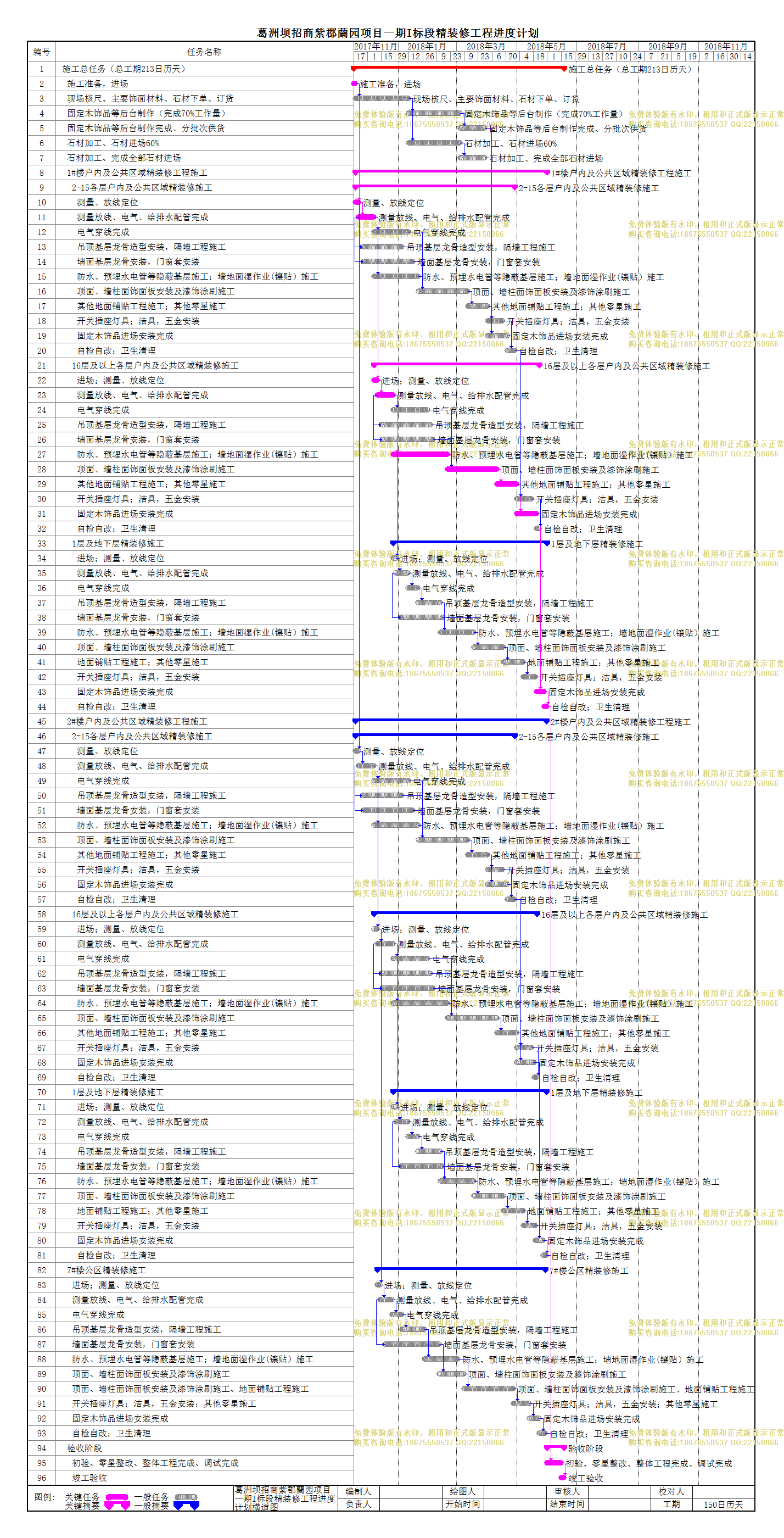

| 1 | 施工总任务(总工期213日历天) |
213天 | 2017年11月17日 | 2018年06月17日 |
| 2 | 施工准备,进场 |
2天 | 2017年11月17日 | 2017年11月18日 |
| 3 | 现场核尺、主要饰面材料、石材下单、订货 |
54天 | 2017年11月19日 | 2018年01月11日 |
| 4 | 固定木饰品等后台制作(完成70%工作量) |
52天 | 2018年01月12日 | 2018年03月04日 |
| 5 | 固定木饰品等后台制作完成、分批次供货 |
25天 | 2018年03月05日 | 2018年03月29日 |
| 6 | 石材加工、石材进场60% |
52天 | 2018年01月12日 | 2018年03月04日 |
| 7 | 石材加工、完成全部石材进场 |
25天 | 2018年03月05日 | 2018年03月29日 |
| 8 | 1#楼户内及公共区域精装修工程施工 |
194天 | 2017年11月19日 | 2018年05月31日 |
| 9 | 2-15各层户内及公共区域精装修施工 |
161天 | 2017年11月19日 | 2018年04月28日 |
| 10 | 测量、放线定位 |
3天 | 2017年11月19日 | 2017年11月21日 |
| 11 | 测量放线、电气、给排水配管完成 |
16天 | 2017年11月22日 | 2017年12月07日 |
| 12 | 电气穿线完成 |
35天 | 2017年12月08日 | 2018年01月11日 |
| 13 | 吊顶基层龙骨造型安装,隔墙工程施工 |
40天 | 2017年11月26日 | 2018年01月04日 |
| 14 | 墙面基层龙骨安装,门窗套安装 |
50天 | 2017年11月27日 | 2018年01月15日 |
| 15 | 防水、预埋水电管等隐蔽基层施工;墙地面湿作业(镶贴)施工 |
45天 | 2017年12月08日 | 2018年01月21日 |
| 16 | 顶面、墙柱面饰面板安装及漆饰涂刷施工 |
50天 | 2018年01月22日 | 2018年03月12日 |
| 17 | 其他地面铺贴工程施工;其他零星施工 |
20天 | 2018年03月13日 | 2018年04月01日 |
| 18 | 开关插座灯具;洁具,五金安装 |
15天 | 2018年04月02日 | 2018年04月16日 |
| 19 | 固定木饰品进场安装完成 |
20天 | 2018年04月02日 | 2018年04月21日 |
| 20 | 自检自改;卫生清理 |
7天 | 2018年04月22日 | 2018年04月28日 |
| 21 | 16层及以上各层户内及公共区域精装修施工 |
167天 | 2017年12月08日 | 2018年05月23日 |
| 22 | 进场;测量、放线定位 |
3天 | 2017年12月08日 | 2017年12月10日 |
| 23 | 测量放线、电气、给排水配管完成 |
16天 | 2017年12月11日 | 2017年12月26日 |
| 24 | 电气穿线完成 |
35天 | 2017年12月27日 | 2018年01月30日 |
| 25 | 吊顶基层龙骨造型安装,隔墙工程施工 |
50天 | 2017年12月15日 | 2018年02月02日 |
| 26 | 墙面基层龙骨安装,门窗套安装 |
52天 | 2017年12月16日 | 2018年02月05日 |
| 27 | 防水、预埋水电管等隐蔽基层施工;墙地面湿作业(镶贴)施工 |
55天 | 2017年12月27日 | 2018年02月19日 |
| 28 | 顶面、墙柱面饰面板安装及漆饰涂刷施工 |
50天 | 2018年02月20日 | 2018年04月10日 |
| 29 | 其他地面铺贴工程施工;其他零星施工 |
20天 | 2018年04月11日 | 2018年04月30日 |
| 30 | 开关插座灯具;洁具,五金安装 |
15天 | 2018年05月01日 | 2018年05月15日 |
| 31 | 固定木饰品进场安装完成 |
20天 | 2018年05月01日 | 2018年05月20日 |
| 32 | 自检自改;卫生清理 |
3天 | 2018年05月21日 | 2018年05月23日 |
| 33 | 1层及地下层精装修施工 |
156天 | 2017年12月27日 | 2018年05月31日 |
| 34 | 进场;测量、放线定位 |
3天 | 2017年12月27日 | 2017年12月29日 |
| 35 | 测量放线、电气、给排水配管完成 |
12天 | 2017年12月30日 | 2018年01月10日 |
| 36 | 电气穿线完成 |
10天 | 2018年01月11日 | 2018年01月20日 |
| 37 | 吊顶基层龙骨造型安装,隔墙工程施工 |
23天 | 2018年01月21日 | 2018年02月12日 |
| 38 | 墙面基层龙骨安装,门窗套安装 |
42天 | 2018年01月04日 | 2018年02月14日 |
| 39 | 防水、预埋水电管等隐蔽基层施工;墙地面湿作业(镶贴)施工 |
34天 | 2018年02月13日 | 2018年03月18日 |
| 40 | 顶面、墙柱面饰面板安装及漆饰涂刷施工 |
30天 | 2018年03月19日 | 2018年04月17日 |
| 41 | 地面铺贴工程施工;其他零星施工 |
20天 | 2018年04月18日 | 2018年05月07日 |
| 42 | 开关插座灯具;洁具,五金安装 |
12天 | 2018年05月08日 | 2018年05月19日 |
| 43 | 固定木饰品进场安装完成 |
8天 | 2018年05月21日 | 2018年05月28日 |
| 44 | 自检自改;卫生清理 |
3天 | 2018年05月29日 | 2018年05月31日 |
| 45 | 2#楼户内及公共区域精装修工程施工 |
193天 | 2017年11月19日 | 2018年05月30日 |
| 46 | 2-15各层户内及公共区域精装修施工 |
161天 | 2017年11月19日 | 2018年04月28日 |
| 47 | 测量、放线定位 |
3天 | 2017年11月19日 | 2017年11月21日 |
| 48 | 测量放线、电气、给排水配管完成 |
16天 | 2017年11月22日 | 2017年12月07日 |
| 49 | 电气穿线完成 |
35天 | 2017年12月08日 | 2018年01月11日 |
| 50 | 吊顶基层龙骨造型安装,隔墙工程施工 |
40天 | 2017年11月26日 | 2018年01月04日 |
| 51 | 墙面基层龙骨安装,门窗套安装 |
50天 | 2017年11月27日 | 2018年01月15日 |
| 52 | 防水、预埋水电管等隐蔽基层施工;墙地面湿作业(镶贴)施工 |
45天 | 2017年12月08日 | 2018年01月21日 |
| 53 | 顶面、墙柱面饰面板安装及漆饰涂刷施工 |
50天 | 2018年01月22日 | 2018年03月12日 |
| 54 | 其他地面铺贴工程施工;其他零星施工 |
20天 | 2018年03月13日 | 2018年04月01日 |
| 55 | 开关插座灯具;洁具,五金安装 |
15天 | 2018年04月02日 | 2018年04月16日 |
| 56 | 固定木饰品进场安装完成 |
20天 | 2018年04月02日 | 2018年04月21日 |
| 57 | 自检自改;卫生清理 |
7天 | 2018年04月22日 | 2018年04月28日 |
| 58 | 16层及以上各层户内及公共区域精装修施工 |
165天 | 2017年12月08日 | 2018年05月21日 |
| 59 | 进场;测量、放线定位 |
3天 | 2017年12月08日 | 2017年12月10日 |
| 60 | 测量放线、电气、给排水配管完成 |
16天 | 2017年12月11日 | 2017年12月26日 |
| 61 | 电气穿线完成 |
35天 | 2017年12月27日 | 2018年01月30日 |
| 62 | 吊顶基层龙骨造型安装,隔墙工程施工 |
50天 | 2017年12月15日 | 2018年02月02日 |
| 63 | 墙面基层龙骨安装,门窗套安装 |
52天 | 2017年12月16日 | 2018年02月05日 |
| 64 | 防水、预埋水电管等隐蔽基层施工;墙地面湿作业(镶贴)施工 |
55天 | 2017年12月27日 | 2018年02月19日 |
| 65 | 顶面、墙柱面饰面板安装及漆饰涂刷施工 |
50天 | 2018年02月20日 | 2018年04月10日 |
| 66 | 其他地面铺贴工程施工;其他零星施工 |
20天 | 2018年04月11日 | 2018年04月30日 |
| 67 | 开关插座灯具;洁具,五金安装 |
15天 | 2018年05月01日 | 2018年05月15日 |
| 68 | 固定木饰品进场安装完成 |
18天 | 2018年05月01日 | 2018年05月18日 |
| 69 | 自检自改;卫生清理 |
3天 | 2018年05月19日 | 2018年05月21日 |
| 70 | 1层及地下层精装修施工 |
155天 | 2017年12月27日 | 2018年05月30日 |
| 71 | 进场;测量、放线定位 |
3天 | 2017年12月27日 | 2017年12月29日 |
| 72 | 测量放线、电气、给排水配管完成 |
12天 | 2017年12月30日 | 2018年01月10日 |
| 73 | 电气穿线完成 |
10天 | 2018年01月11日 | 2018年01月20日 |
| 74 | 吊顶基层龙骨造型安装,隔墙工程施工 |
23天 | 2018年01月21日 | 2018年02月12日 |
| 75 | 墙面基层龙骨安装,门窗套安装 |
42天 | 2018年01月04日 | 2018年02月14日 |
| 76 | 防水、预埋水电管等隐蔽基层施工;墙地面湿作业(镶贴)施工 |
34天 | 2018年02月13日 | 2018年03月18日 |
| 77 | 顶面、墙柱面饰面板安装及漆饰涂刷施工 |
30天 | 2018年03月19日 | 2018年04月17日 |
| 78 | 地面铺贴工程施工;其他零星施工 |
20天 | 2018年04月18日 | 2018年05月07日 |
| 79 | 开关插座灯具;洁具,五金安装 |
12天 | 2018年05月08日 | 2018年05月19日 |
| 80 | 固定木饰品进场安装完成 |
8天 | 2018年05月20日 | 2018年05月27日 |
| 81 | 自检自改;卫生清理 |
3天 | 2018年05月28日 | 2018年05月30日 |
| 82 | 7#楼公区精装修施工 |
170天 | 2017年12月11日 | 2018年05月29日 |
| 83 | 进场;测量、放线定位 |
3天 | 2017年12月11日 | 2017年12月13日 |
| 84 | 测量放线、电气、给排水配管完成 |
12天 | 2017年12月14日 | 2017年12月25日 |
| 85 | 电气穿线完成 |
10天 | 2017年12月26日 | 2018年01月04日 |
| 86 | 吊顶基层龙骨造型安装,隔墙工程施工 |
23天 | 2018年01月05日 | 2018年01月27日 |
| 87 | 墙面基层龙骨安装,门窗套安装 |
55天 | 2017年12月19日 | 2018年02月11日 |
| 88 | 防水、预埋水电管等隐蔽基层施工;墙地面湿作业(镶贴)施工 |
34天 | 2018年01月28日 | 2018年03月02日 |
| 89 | 顶面、墙柱面饰面板安装及漆饰涂刷施工 |
25天 | 2018年02月12日 | 2018年03月08日 |
| 90 | 顶面、墙柱面饰面板安装及漆饰涂刷施工、地面铺贴工程施工 |
50天 | 2018年03月09日 | 2018年04月27日 |
| 91 | 开关插座灯具;洁具,五金安装;其他零星施工 |
16天 | 2018年04月28日 | 2018年05月13日 |
| 92 | 固定木饰品进场安装完成 |
10天 | 2018年05月14日 | 2018年05月23日 |
| 93 | 自检自改;卫生清理 |
6天 | 2018年05月24日 | 2018年05月29日 |
| 94 | 验收阶段 |
17天 | 2018年06月01日 | 2018年06月17日 |
| 95 | 初验、零星整改、整体工程完成、调试完成 |
14天 | 2018年06月01日 | 2018年06月14日 |
| 96 | 竣工验收 |
3天 | 2018年06月15日 | 2018年06月17日 |
